搜索
才径谷 >建筑造价 >一级建造师 >2021年一级建造师《机电工程管理与实务》模拟卷(二)

2021年一级建造师《机电工程管理与实务》模拟卷(二)试卷及答案大全

永久免费查看
更新时间:2026-04-10

2021年一级建造师《机电工程管理与实务》模拟卷(二)提供该考试科目的试卷全部试题及答案大全,科目内容齐全,答案供学员学习免费使用,助力考试通关!

第2题、 [单选题] 锅炉可靠性指标考核不包括()

A.容量系数

B.出力系数

C.热量系数

D.等效可用率

答案如下:
C
第3题、 [单选题] 机电工程测量的程序中,设置沉降观测点的紧前程序是()。

A.确认永久基准点

B.设置基础标高基准点

C.实测记录

D.安装过程测量控制

答案如下:
B
第4题、 [单选题] 三角高程测量测量精度的影响因素不包括()

A.距离误差

B.气压误差

C.垂直角误差

D.大气垂直折光误差

答案如下:
B
第5题、 [单选题] 下列关于电动机干燥的说法,错误的是()。

A.干燥中要严格控制温度,一般铁芯和绕组的最高温度应控制在70~80℃

B.干燥时允许用水银温度计测量温度

C.当电动机绝缘电阻达到规范要求,在同一温度下经5h稳定不变后认定干燥完毕

D.烘干温度缓慢上升,一般每小时的温升控制在5~8℃

答案如下:
B
第6题、 [单选题] 当阀门与管道连接时,要求阀门在关闭状态下安装的是()方式连接。

A.电焊焊接

B.气焊焊接

C.法兰

D.热熔

答案如下:
C
第7题、 [单选题] 减振基础和绝热层基础是按()划分的。

A.材料组成

B.埋置深度

C.结构形式

D.使用功能

答案如下:
D
第8题、 [单选题] 下列钢结构安装程序中,正确的是()。

A.钢柱安装→支撑安装→梁安装→平台板、钢梯、防护栏安装→其他构件安装

B.钢柱安装→梁安装→平台板、钢梯、防护栏安装→支撑安装→其他构件安装

C.支撑安装→钢柱安装→梁安装→平台板、钢梯、防护栏安装→其他构件安装

D.钢柱安装→支撑安装→平台板、钢梯、防护栏安装→梁安装→其他构件安装

答案如下:
A
第9题、 [单选题] 自动化仪表线路要采取隔热措施的环境温度是达到()。

A.50℃

B.55℃

C.60℃

D.65℃

答案如下:
D
第12题、 [单选题] 根据管道内物质的一般性能,基本识别色为淡灰色的是()。

A.水

B.空气

C.可燃气体

D.氧

答案如下:
B
第13题、 [单选题] 高强度大六角头螺栓连接副终拧扭矩检查,宜在螺栓终拧1h后、24h之前完成检查。可采用的方法是()。

A.转角法

B.统计扭断梅花卡头的螺纹数

C.冲击法

D.拉伸法

答案如下:
A
第14题、 [单选题] 下列不属于现场组装大型设备各运动部件之间的相对运动精度的是()。

A.直线运动精度

B.圆周运动精度

C.传动精度

D.配合精度

答案如下:
D
第16题、 [单选题] 下列电梯文件,应由安装单位提供的是()。

A.电梯型式检验合格证

B.安全钳调试证书

C.安装使用维护说明书

D.电梯安装告知书

答案如下:
D
第17题、 [单选题] 电磁阀、电动调节阀安装前,应进行模拟动作试验和()。

A.通球试验

B.通水试验

C.强度试验

D.试压试验

答案如下:
D
第18题、 [单选题] 机电工程项目的特点不包括()。

A.设计的多样性

B.环境条件的苛刻性

C.工程运行的危险性

D.政策条件的便利性

答案如下:
D
第19题、 [单选题] 特种设备安全法规定,特种设备安装、改造、修理的施工单位应当在施工前,将拟进行的特种设备安装、改造、修理情况书面告知(),办理监督检验手续和监督检验约定后方可施工。

A.直辖市或者设区的市级人民政府的建设行政主管部门

B.直辖市或者设区的市级质量检验检测机构

C.直辖市或者设区市的特种设备安全监督管理部门

D.特种设备所属工程的监理单位

答案如下:
C
第21题、 [多选题] 镍及镍基合金的使用温度上限值受()影响

A.介质

B.力学性能

C.物理性能

D.工艺性能

E.所处环境

答案如下:
A,E
第22题、 [多选题] 下列选项中,属于起重机械失稳的主要原因有()

A.超载

B.刚度偏小

C.吊臂偏心过大

D.吊点受力不匀

E.机械故障

答案如下:
A,E
第23题、 [多选题] 关于温度取源部件的安装,正确的做法是()。

A.在设备制造的同时安装

B.如果需在焊缝上开孔,应打磨平滑

C.取源阀门与设备的连接不宜采用卡套式接头

D.温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线相垂直

E.与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交

答案如下:
A,C,D,E
第24题、 [多选题] 火灾危险环境中的电气设备接地要求有()。

A.电气设备的金属外壳应可靠接地

B.接地干线应采用铜导线

C.支线的最小截面为1.5mm2

D.接地干线应有不少于两处与接地体相连

E.避雷针的接地装置应与电气接地装置合并

答案如下:
A,D
第25题、 [多选题] 按管道的设计压力分类可将管道分类为()。

A.低压管道

B.真空管道

C.公用管道

D.高压管道

E.超高压管道

答案如下:
A,B,D,E
第26题、 [多选题] 关于槽式光热发电设备集热器安装技术要求,说法正确的是()

A.中心架(管)组件的中心轴整体直线度偏差不大于±3mm

B.所有集热器整体安装偏差不大于±1.5mrad

C.驱动装置旋转角度宜为±120°,偏差应小于±10°

D.集热器应从驱动端到末端进行安装,随动轴与轴承座的间隙应满足厂家技术文件要求

E.每个单元集热器安装后应进行旋转试验,试验转动角度应在-180°~180°,偏差在±10°

答案如下:
A,B,D,E
第27题、 [多选题] 电梯制造厂提供的资料有()。

A.制造许可证明文件

B.电梯整机型式试验合格证书或报告书

C.产品质量证明文件

D.电梯安装施工规范文件

E.电梯机房及井道布置图

答案如下:
A,B,C,E
第28题、 [多选题] 试运行的技术准备工作包括()。

A.确认可以试运行条件

B.编制试运行总体计划

C.制订试运行技术方案

D.确定试运行合格评价标准

E.制订试运行组织机构

答案如下:
A,B,C,D
第29题、 [多选题] 用户安全用电事故报告规定的内容包括()等。

A.人身触电重伤

B.专线掉闸

C.电气火灾

D.电气设备损坏

E.停电期间向电力系统倒送电

答案如下:
B,C,E
第30题、 [多选题] 工业安装工程分项工程质量验收记录表签字人包括()。

A.施工单位专业技术质量负责人

B.施工单位项目部技术负责人

C.建设单位专业技术负责人

D.设计单位技术负责人

E.专业监理工程师

答案如下:
A,C,E
第31题、 [主观题] 背景资料:

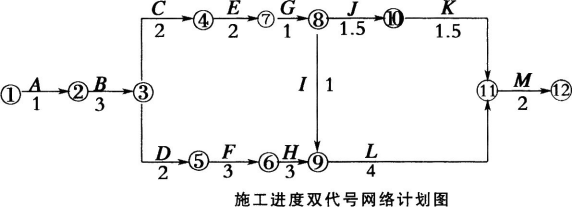

某机电安装公司承建某厂锅炉房工程安装任务。该锅炉房的机电设备安装工程由业主发包,工程项目的原施工进度双代号网络计划如下图所示,该工程总工期为18个月。

在上述网络计划中,工作C、F、J三项工作均为锅炉安装。在工程按计划进行4个月后(已完成A、B两项工作的施工),业主提出增加一项新的锅炉安装工程N,该项工作要求在工作F结束以后开始,并在工作G开始前完成,以保证工作G在工作E和N完成后开始施工,根据承包商提出并经监理工程师审核批复,该项工作N施工时间需要3个月。根据施工计划安排,工作C、F、J和新增加工作N由同一套施工机械先后施工,现承包方提出由于增加工程N后,使总工期延长,因此提出延长工期3个月的索赔申请。
在工程施工过程中,在进行碳钢焊接管焊接安装施工后,检查发现管道出现堵塞,致使管路无法正常使用。
问题:
1.承包商要求延长工期3个月的索赔合理吗?为什么?
2.试分析可能造成碳素钢管安装后堵塞的质量通病原因及治理方法。
3.质量事故调查报告的内容主要有哪些?
4.工程质量问题改进的过程方法(循环原理)的步骤有哪些?
答案如下:
1.(1)承包商要求延长工期3个月的索赔不合理。
(2)因为增加了工作N后工期由原来的18个月延长到20个月,所以应给承包方顺延工期2个月。
2.(1)可能的质量通病原因有:
①焊接接口处对口缝隙过大,焊渣流到管内;
②阀件阀芯脱落;
③管子安装前未进行清理;
④与土建交叉施工时,泥土或杂物进入管内。
(2)治理方法如下:
①属于焊渣及杂物堵塞时,首先要确定堵塞位置,割开清理后再焊接好;
②如果是阀芯脱落,可将阀门压盖打开,取出阀芯后重新装好。
3.质量事故调查报告的内容有:
(1)事故项目及各参建单位概况。
(2)事故发生经过和事故救援情况。
(3)事故造成的人员伤亡和直接经济损失。
(4)事故项目有关质量检测报告和技术分析报告。
(5)事故发生的原因和事故性质。
(6)事故责任的认定和对事故责任者的处理建议。
(7)事故防范和整改措施。
4.工程质量改进过程步骤应遵循PDCA循环改进,即:P—计划,D—执行,C—检查,A—处置。如此不断循环,不断改进和提高工程质量。
第32题、 [主观题] 一、背景
某总承包项目,按照采购进度计划,总承包单位项目采购部门将采购的两台解体安装的大型压缩机运至现场,依据设备采购合同,组织了包括监理单位代表和项目部相关部门人员参加设备验收。
在进行设备验收核对验证时,进行了以下工作:
(1)核对设备的型号规格、生产厂家、数量等。
(2)设备整机、各单元设备及部件出厂时所带附件、备件的种类、数量等与制造商出
厂文件的规定和订购时的特殊要求的符合性。关键原材料和元、器件质量及文件复核。
(3)检查变更的技术方案是否落实。
(4)查阅设备出厂的质量检验书面文件,与设备采购合同要求的符合性。
(5)查阅制造商证明和说明出厂设备符合规定和要求所必需的文件和记录。
在对设备关键元件、配件和附件的质量检查中,发现运抵现场的压缩机随机附属合金钢管道的化学成分与设计要求不符,部分焊道存在内部超标缺陷。
因为压缩机要在1个月后安装,项目部采购部门在压缩机设备验收后将其运到安装施工队的露天临时设备、材料存放场地,交与施工队管理。设备存放场地用铁丝网隔离,没有围墙;无专人管理,人员可随便出入。施工队在机组设备下方铺垫道木,上面用彩条布遮盖,零、配件木箱放置在机组旁边。项目部采购部门与安装施工队交接时未进行设备配件的进出库清点、验收。
二、问题
1.设备施工现场验收还应有哪些单位的人员或代表参加?设备现场验收应由总承包项目部哪个部门负责?
2.背景中设备施工现场验收的依据是否齐全?若不齐全还应有哪些?
3.背景中设备验收的核对验证工作存在哪些缺项?
4.检查随机附属合金钢管道的化学成分与焊道内部有无缺陷,在不损坏管道的前提下宜分别采用哪些方法?针对钢管存在的问题,项目部应如何处理?
5.压缩机在存放管理和设施上存在哪些问题?针对上述问题,应如何进行管理?
答案如下:
分析与参考答案
1.参加设备施工现场验收的单位或人员不齐全,还应有建设单位和设备供货厂商的代表参加。设备现场验收应由总承包项目部采购部门负责。
2.设备施工现场验收的依据不齐全。还应有:(1)设计单位的设备技术规格书、图纸和材料清册;(2)国家标准、法规;(3)设备采购单位制定的监造大纲。
3.设备验收的核对验证工作存在的缺项是:
(1)验证产品与制造商按规定程序审批的产品图样、技术文件及相关标准的规定和要求的符合性。设备与重要设计图纸、文件与技术协议书要求的差异复核,主要制造工艺与设计技术要求的差异复核。
(2)购置协议的相关要求是否兑现。
(3)验证监造资料。
4.检查合金钢管道的化学成分宜采用光谱分析的检查方法;检查管道焊道内部缺陷宜采用超声波检测(UT)或采用射线检测(RT),作为设备进场时的验收检验,从便捷和经济方面考虑,宜采用超声波检测(UT)。对钢管存在的问题,总承包项目部采购部门应向制造厂家提出交涉,要求更换或返工,并协商解决造成的损失的赔偿问题,也可以根据设备采购合同提出索赔。
5.存在的问题:存放场地为露天场地,没有围墙和隔离措施,人员随便出入;机组设备遮垫、放置存在问题;未进行交接、清点、验收,无专人管理等。达不到合理存放、妥善保管和防护的要求。
针对存在的问题,应做到:(1)设置设备保管人员对库房管理;(2)设备交接验收,做到质量合格,数量准确,资料齐全并做出完整、齐全的交接记录;(3)选择合适的存放场地和库房,合理存放,挂牌标识并防止变形、损坏、锈蚀、错乱或丢失。
第33题、 [主观题] 背景资料:

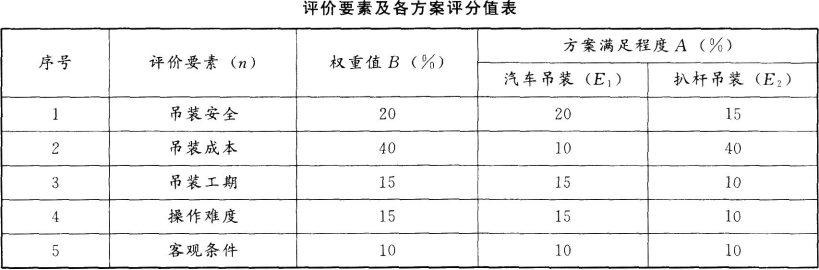

某变压器厂装配车间为全钢结构厂房,跨度为28m,长为180m,轨道中心跨距为22m,轨道项标高为22.5m。某安装公司承接了一台160/40t桥式起重机安装工程,起重机自重175.8t,安装工期为15d。为了确定能保证安全可靠、保证工期、降低成本的吊装方案,已初选出用汽车吊吊主梁分片吊装方案和用扒杆吊装方案。根据调查资料和该公司实践经验及该公司租用大型汽车吊的实际情况,已定出各评价的权重及方案的评分值如下表所示。

问题:
1.对施工方案进行技术经济比较包括哪些内容?
2.用综合评价法选出安全可靠满足工期成本的吊装方案。
3.起重机安装调试后,建设单位是否可以立即使用?说明理由。
4.指出该工程哪些作业人员需要办理特殊工程上岗证书?
答案如下:
1.施工方案进行技术经济比较包括的内容:
1)技术先进性比较
(1)比较各方案的技术水平,如国家、行业、省市级水平等。
(2)比较各方案的技术创新程度,如突破、填补空白、达到领先。
(3)比较各方案的技术效率,如吊装技术中的起吊吨位,每吊时间间隔,吊装直径范围,起吊高度等。
(4)比较各方案的创新技术点数,如该点数占本方案总的技术点数的比率。
(5)比较各方案实施的安全性,如可靠性、事故率等。
2)经济合理性比较:比较各方案的一次性投资总额。比较各方案的资金时间价值。比较各方案对环境影响的损失。比较各方案总产值中剔除劳动力与资金对产值增长的贡献。比较各方案对工程进度时间及其费用影响的大小。比较各方案综合性价比。
3)重要性比较:推广应用的价值比较,如社会(行业)进步。社会效益的比较,如资源节约、污染降低等。
2.根据评价要素及各方案的评分值用综合评价法公式计算出最大的方案评价值(E的最大值)就是被选择的方案。根据Ej=∑(A×B),则:
汽车吊装E1=20×20%+10×40%+15×15%+15×15%+10×10%=13.5。
扒杆吊装E2=15×20%+40X40%+10×15%+10×15%+10×10%=23。
根据上述计算,应选择扒杆吊装方案。
3.(1)起重机安装调试后建设单位不能立即使用。
(2)理由:起重机是特种设备,按《特种设备安全监察条例》规定,起重机由国家特种设备安全监督管理核准的检验机构对制造或安装单位进行的制造或安装过程进行验证性检验,这属于强制性的法定检验,未经检验合格的不得交付使用。
4.该工程属在危险施工环境作业,需要办理特殊工种岗位证书的作业人员有:起重工、电工、焊工、架子工、场内运输工(叉车工)等。
第34题、 [主观题] 一、背景
建设单位G公司投资新建了一化工生产装置。工程进展到投料负荷试运行阶段,建设单位要求施工总承包单位A和相关单位按照负荷试运行的分工要求进行各自准备工作,编制了试运行方案。在负荷试运行开始之前,G公司的大部分操作人员刚刚实习归来,正在熟悉和了解本装置生产流程,部分重要生产管理岗位和操作岗位人员还缺员。建设单位认为当前的操作人员基本上能够胜任操作,满足试运行要求,开始组织负荷试运行。试运行中发生了下列事件:
事件一:投料试运行时主进料泵发生异常停车,使负荷试运行中断2小时。经检查,停车的主要原因是进料控制系统失灵,该控制系统是联动试运行之后才新到货安装的,更换原系统后未进行联合校验和调试。
事件二:投料试运行时发生了一起火灾,因处置不当和延误时机,5小时后大火才被扑灭,投料试运行中止。经事故联合调查组调查,认定事故的原因有:(1)操作工误操作,致使管道系统当时的工作压力远大于设计压力,导致一法兰接口泄漏,高温易燃物料泄漏直接引起大火。(2)联锁、报警系统到货晚,安装调试工作还没结束而未投用,发生火灾时未报警。(3)操作人员联系A施工单位保运人员处理,负责管道保运的工人不在值班点,经联系,该员因个人事务离开装置区,20分钟后才赶回。(4)消防设施的配置等远达不到设计及国家相关规定要求,火灾不能很快控制和扑灭。
二、问题
1.合同没有约定的通常情况下,负荷试运行中建设单位和施工承包单位的分工和职责是什么?负荷试运行方案应由哪些单位组织或参加编制?
2.从事件一中,G公司进行负荷试运行时在试运行条件方面未满足什么要求?应如何处理?
3.说明操作工误操作的主要原因。
4.A施工单位和保运人员在保运工作中存在哪些问题?应如何整改?
5.消防设施配置达不到规定要求是否可以进行负荷试运行?若不能进行,应完善哪些内容?
答案如下:
1.在常规情况下负荷试运行的分工是:由建设单位(业主)组织、实施,职责包括建立统一的领导指挥体系,负责及时提供各种资源,选用和组织试运行操作人员;实施试运行操作等。施工单位参加、协助,职责包括负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。
负荷试运行方案由建设单位组织生产部门和设计单位、总承包/施工单位共同编制。
2.新到货安装的控制系统未进行联合校验和调试不符合负荷试运行应具备的条件,即控制系统不符合“在线分析仪表、仪器经调试具备使用条件,联锁调校完毕,准确可靠”的要求。联动试运行之后更换控制系统,应对系统调试合格,然后对该系统控制范围内的设备、设施进行联调,无问题后才具备进行负荷试运行要求的条件。
3.操作工误操作主要的原因就是刚实习归来,对工艺流程和岗位工作不熟悉,技术和技能低,操作不熟练,还未达到"四懂三会(懂性能、懂原理、懂结构、懂用途;会操作、会保养、会排除故障)"的要求。同时,负荷试运行方案向生产人员交底,事故处理应急方案落实方面的工作也有缺陷。
4.存在问题:A施工单位保运工作不落实,保运人员不遵守劳动纪律。
整改:在落实保运工作方面,主要针对保运组织和人员管理,要做到:划分好保运的范围、责任;组成、健全保运队伍,落实好保运人员上岗的管理和保运后备人员配备;保运值班地点挂牌,实行24h值班制度。
对于参加保运工作的人员,应加强遵守劳动纪律、工艺纪律、操作纪律和有关制度的教育。做到不脱岗、工作负责。
5.不可以。应完善的内容主要有:安全生产管理制度、规程齐全,建立安全管理体系,人员经安全教育后取证上岗;制定消防巡检制度,消防道路通畅;岗位消防器材、护具已备齐,人人会用,并进行过消防演习;消防设施、报警器、监测器已投用,完好率达到100%。
第35题、 [主观题] 某机电安装公司总承包了一个炼油厂新建装置安装工程和2台50000m3油罐区,装置安装工程内容包括:机械设备安装;工艺设备包括28台重30~120t的塔、器类设备的吊装;油、气和其他介质的工艺及系统管道安装;电气仪表、给排水、防腐绝热工程及露天照明等。机电安装公司具有特种设备安装改造维修许可证1级许可资格。新建装置位于一个正常运行的液化石油气罐区的东侧,北侧隔路与轻石油罐区相邻。根据工程现场情况,机电安装公司组建了现场施工项目部,建立了项目部风险管理组,制定了风险控制措施,落实了施工现场的风险控制。
施工开始后,有一台高度为60m的大型分馏塔,属于Ⅱ类压力容器,分三段到货,需要在现场进行组焊安装。机电安装公司项目部拟采用在基础由下至上逐段组对吊装的施工方法,并为此编制了分馏塔组对焊接施工方案。在分馏塔着手施工时,项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格,要求项目暂停施工。
工艺管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析。经查验,工艺文件已按程序审批,并进行了技术交底。查出的问题有:个别焊工合格证的许可项目与实际施焊焊道不符;焊接记录中有部分焊材代用,焊缝外观检查有漏检,部分焊机性能较差。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
露天照明工程完工后,项目部进行了通电试灯,照明电器验收合格,安全和使用功能的检验检测记录齐全。工程项目全部完工后,项目部进行了风险后评价,对已完成的项目进行分析、检查和总结,并交工验收。
消防系统的工程除消防泵未安装外,其余报警装置已调试完,消防管线试压合格。业主分析油品价格上涨,为保证年度效益,决定罐区先投入使用,同时购买一批干粉消防器材作为罐区火灾应急使用。
问题
1.本工程应进行重点风险识别的作业有哪些?
2.写出分段到货设备采用在基础由下至上逐段组对安装方法的组对焊接程序。
3.该工程电气工程的安全和功能检测资料有哪些?
4.业主在罐区配备灭火器后,可否让罐区先投入使用?说明理由。
答案如下:
1.本工程应进行重点风险识别的作业有:脚手架搭设作业;动火作业;起重吊装作业。
2.分段到货设备在基础由下至上逐段组对安装程序(组对焊接):分段筒体、部件检查验收→基础验收、安放垫铁→塔体的最下段(带裙座段)吊装就位、找正→吊装第二段(由下至上排序)、找正→组焊段间环焊缝→重复上述过程:逐段吊装直至吊装最上段(带顶封头段)、找正、组焊段间环焊缝、无损检测→整体找正、紧固地脚螺栓、垫铁点固及二次灌浆→内固定件和其他配件安装焊接→耐压试验、气密性试验。
3.电气工程的安全和功能检测资料有照明全负荷试验记录,大型灯具牢固性试验记录,避雷接地电阻测试记录,线路、插座、开关接地检验记录。
4.罐区不能首先投入使用。因消防泵未安装,消防系统不能正常运行和使用。按规定,消防工程属专项验收,必须与主体工程同步验收,未经验收或验收不合格的不得投入使用。
