第1题、 [单选题] 对于动力式泵,随着液体黏度增大,()。

A.扬程和效率降低,功率减小

B.扬程和效率降低,流量减少

C.扬程和效率降低,轴功率减小

D.扬程和效率降低,轴功率增大

答案如下:
D
第3题、 [单选题] 金属氧化物避雷器安装后,需测量金属氧化物接闪器的()。

A.泄漏电流

B.持续电流

C.放电电流

D.短路电流

答案如下:
B
第4题、 [单选题] 强制电流阴极保护系统施工时,其阳极四周应填充()。

A.沙土

B.焦炭

C.碎石

D.木屑

答案如下:
B
第5题、 [单选题] 分析取源部件在水平和倾斜的管道上安装的方位与安装()的要求相同。

A.物位取源部件

B.温度取源部件

C.压力取源部件

D.流量取源部件

答案如下:
C
第6题、 [单选题] 下列选项中,不符合采用喷射除锈要求的是()。

A.相对湿度80%

B.基体表面温度高于露点温度3℃

C.除锈后基体呈均匀粗糙面

D.密封面与基体一起喷射

答案如下:
D
第8题、 [单选题] 铁塔施工方法中,()不受铁塔周围地形的影响,可以同时进行双吊。

A.倒落式人字抱杆法

B.座腿式人字抱杆法

C.内拉线抱杆分解组塔法

D.倒装组塔

答案如下:
C
第10题、 [单选题] 罐底与罐壁连接的收缩缝焊接,控制焊接变形的主要工艺措施是()。

A.焊工均匀分布施焊

B.初层焊接采用分段退焊法或跳焊法

C.先焊短焊缝后焊长焊缝

D.焊工应均匀分布沿同一方向施焊

答案如下:
B
第11题、 [单选题] 下列选项中,不属于泄漏试验检查重点的是()。

A.阀门填料函

B.对接焊缝

C.法兰连接处

D.螺纹连接处

答案如下:
B
第12题、 [单选题] 交流单相三孔插座,面对插座板,正确的接线是()。

A.右孔接零线,左孔接相线,上孔接保护接地线

B.右孔接相线,左孔接中性线,上孔接保护接地线

C.右孔接相线,左孔接保护接地线,上孔接零线

D.右孔接零线,左孔接保护接地线,上孔接相线

答案如下:
B
第14题、 [单选题] 干粉灭火系统施工程序中,管道安装的紧前程序是()。

A.施工准备

B.吹扫

C.设备和组件安装

D.管道试压

答案如下:
C
第15题、 [单选题] 设备采购工作中,准备阶段主要工作不包括()。

A.建立组织

B.需求分析

C.熟悉市场

D.接收请购文件

答案如下:
D
第16题、 [单选题] 在项目成本计划编制方法中,工程项目计划成本=项目变动成本总额+项目固定成本总额,属于()。

A.施工预算法

B.成本习性法

C.清单测算法

D.成本核算法

答案如下:
B
第17题、 [单选题] 安全文明施工费用的正确说法是()。

A.安全文明施工费用的内容和使用范围应符合承包人的规定

B.承包人对安全文明施工费用应专款专用

C.发包人在工程开工的30天内预付

D.发包人在付款期满7天内支付安全文明施工费,若发生安全事故,发包人应承担相应责任

答案如下:
B
第18题、 [单选题] 乡镇企业建立本单位各项最高计量标准,需向()计量行政部门申请考核。

A.所在省级人民政府

B.所在地级市人民政府

C.当地县级人民政府

D.当地镇(乡)人民政府

答案如下:
C
第19题、 [单选题] 电力法规定,线路两侧各0.75m处所形成的两平行线内的区域,为()保护区。

A.架空电力线路

B.海底电缆

C.地下线路

D.江河电缆

答案如下:
C
第20题、 [单选题] 用电计量装置原则上应安装在供电设施的()。

A.供电侧

B.用户侧

C.设备侧

D.产权分界处

答案如下:
D
第21题、 [多选题] 建筑管道中,室外排水管道应采用()

A.铜管

B.镀锌钢管

C.焊接钢管

D.排水铸铁管

E.非金属管道

答案如下:
D,E
第22题、 [多选题] 碱性焊条和酸性焊条工艺性对比中,说法正确的是()。

A.酸性焊条药皮氧化还原性强

B.酸性焊条耐大电流好

C.碱性焊条扩散氢含量高

D.酸性焊条全位置焊接性好

E.酸性焊条脱渣性差

答案如下:
B,D
第23题、 [多选题] 利用构筑物吊装作业时应做到()。

A.编制吊装作业指导书

B.应对承载的结构在受力条件的强度和稳定性进行校核

C.选择的受力点和方案应征得设计同意

D.卷扬机不得直接捆绑在构筑物上

E.施工时指派专人对受力点的结构进行监视

答案如下:
B,C,D,E
第24题、 [多选题] 常用的防潮层施工方法有()。

A.捆扎法

B.粘贴法

C.浇注法

D.涂抹法

E.填充法

答案如下:
A,D
第26题、 [多选题] 建筑智能化工程,线缆和光缆施工技术要求说法正确的是()

A.信号线缆和电力电缆平行或交叉敷设时,其间距不得小于0.3m

B.信号线缆与电力电缆交叉敷设时,宜成直角

C.当低电压供电时,电源线与信号线、控制线可以同管敷设

D.当采用屏蔽线缆或穿金属保护管或在金属封闭线槽内敷设时,宜大于0.5m

E.明敷的信号线缆与具有强磁场、强电场的电气设备之间的净距离,宜大于1.0m

答案如下:
A,B,C
第27题、 [多选题] 建筑电气工程中,母线槽施工技术说法正确的是()

A.母线槽不宜安装在水管的正下方

B.水平或垂直敷设的母线槽,每节不得少于一个支架

C.母线槽支架安装应牢固、无明显扭曲,采用金属吊架固定时,应设有防晃支架

D.照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm

E.母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5%,全长最大偏差不宜大于20mm

答案如下:
A,B,C,D
第28题、 [多选题] 初步设计应满足()的需要。

A.编制施工招标投标文件

B.编制施工方案

C.主要设备材料订货

D.编制施工图预算

E.编制施工图设计文件

答案如下:
A,C,E
第29题、 [多选题] 下列设备验收内容中,属于外观检查的是()。

A.润滑油脂

B.非加工表面

C.管缆布置

D.焊接结构件

E.工作平台

答案如下:
B,C,D,E
第30题、 [多选题] 根据《工业安装工程施工质量验收统一标准》,工业安装工程单位(子单位)工程施工质量验收项目应按()进行划分。

A.工业安装工程的特点

B.设备的台机组

C.工业厂房

D.车间

E.区域

答案如下:
C,D,E
第31题、 [主观题] 某电网工程公司承接的2标段500kV超高压直流输电线路建设工程,线路长度63km,铁塔133基,沿线海拔1000~2000m,属于覆冰区。经过一年的紧张施工,隐蔽工程的验收,按基础工程、杆塔组立、架线工程、接地工程实施验收的中间验收合格后,工程进入竣工验收。

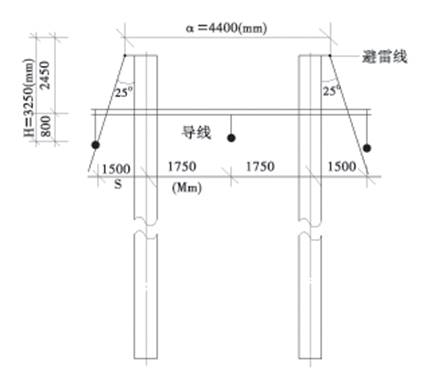

输电线路避雷线的设置如图所示:

竣工验收过程中,由国网直流公司等单位专家组成的验收组,分成三个现场组及一个资料组,涵盖测量、通道、铁塔、走线等相关专业,严格按照竣工验收实施细则要求,对2标段进行检查,现场共抽查了三个耐张段,全面细致检查实测了9基铁塔的基础、铁塔、架线、接地、线防等相关内容。
通过检查,验收组一致认为,由该公司承建的该2标段施工质量工艺美观,工程资料档案符合要求,现场实物抽检项目及数据符合设计,工程质量优良,满足验收规范要求。
问题:
1.简述架空线路施工的一般程序。
2.简述保护区内取土规定。
3.图中输电线路避雷线的设置是否正确,并说明理由?
4.竣工验收后要做好哪些后续工作?
5.按照施工生产划分,输电线路架设过程中可能的突发事件有哪些?
答案如下:
1.架空线路施工的一般程序:线路测量→基础施工→杆塔组立→放线架线→导线连接→线路实验→竣工验收检查。
2.保护区内取土规定
(1)取土范围的规定。杆塔周围禁止取土的范围是:500kV的范围为8m。
(2)取土坡度规定。一般不得大于45°。特殊情况由县以上地方电力主管部门另定。
3.不正确。500kV及以上送电线路,应全线装设双接闪线,且输电线路愈高,保护角愈小。
4.竣工验收要做好各类相关资料的整理工作,并编制项目建设决算,按规定向建设档案管理部门移交工程建设档案。
5.输电线路架设过程中可能的突发事件有:塔基坑的坍塌事件、高空物体打击事件、高处坠落事件、缺氧和冻伤环境事件等。
第32题、 [主观题] 【背景资料】

某石油化工施工单位承担了一个原油罐区工程,主体工程为4台30000m3浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工期先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法,其部分工序的施工流程如下图所示:

工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000m3浮顶油罐在原址上改为2台50000m3浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。
【问题】
1.施工单位在工程开工后编制施工组织设计的做法是否正确?说明理由。业主在罐区工程修改后要求施工单位编制施工组织设计是否正确?结合背景素材,说明为何需要编制单位修改补充原施工组织设计?
2.将下列工序填入流程图中空白部分的适当位置(按空白部分编号进行回答,不需要另绘施工流程)。
中幅板铺设;中幅板焊缝无损检测;罐底真空试漏;弓形边缘板焊接(300mm);边缘板焊缝无损检测;调整(检测)底圈壁板(椭)圆度、水平度、垂直度;底圈壁焊缝无损检测。
3.施工单位应采取哪些合理的焊接工艺措施来进行预防焊接变形?
4.储罐组焊后的充水试验的检查项目有哪些?
6.该浮顶储罐安装,如果采用液压边柱倒装法,其主要的工艺流程是什么?
答案如下:
1:(1)施工单位在工程开工后编制施工组织设计的做法不正确。
理由是:施工组织设计必须在开工前编制完成。
(2)业主在罐区工程修改后要求施工单位编制施工组织设计做法正确。
(3)业主既可以要求重新编制也可以要求再原施工组织设计的基础上进行修改、补充。
无论是重新编制还是进行补充修改,都应进行审批程序,批准后执行。
根据背景素材条件,其变更虽然施工程序和施工方法不变,但是资源配置和进度计划、质量要求、安全措施等都有所变化,所以需要对原组织设计进行修改补充,补充修改后的组织设计仍然需要进行审批程序,批准后予以执行。
2:(不需要施工技术,按正常的思维就能做好本题)
①中幅板铺设;
②弓形边缘板焊接(300mm);
③调整(检测)底圈壁板(椭)圆度、水平度、垂直度;
④中幅板焊缝无损检测;
⑤边缘板焊缝无损检测;
⑥底圈壁焊缝无损检测—罐底真空试漏。
3:通过以下焊接工艺措施进行预防焊接变形:
(1)合理的焊接方法
(2)合理的焊接线能量
(3)合理的焊接顺序和方向
4:储罐组焊后的充水试验检查项目有:
(1)罐底严密性试验;
(2)灌壁强度及严密性试验;
(3)固定顶强度及严密性试验;
(4)固定顶的稳定性试验;
(5)浮顶、内浮顶的升降试验。
5:液压边柱倒装法,其主要的工艺流程为:利用均布在罐壁内侧带有提(顶)升机构的边柱提升与罐壁板下部临时胀紧固定的胀圈,使上节壁板随胀圈一起上升到预定高度,组焊第二圈罐壁板;然后松开胀圈,降至第二圈罐壁板下部胀紧、固定后再次起升;如此往复,直至组焊完。
第33题、 [主观题] 背景资料
某施工单位承包一新建风电项目的35kV升压站和35kV架空线路,根据线路设计,架空线路需跨越铁路,升压站内设置一台35kV的油浸式变压器,施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,收到铁路部门处罚,停工处理,造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底但在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,母线仍按照原设计图供货,经协调,母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行母线安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。
升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

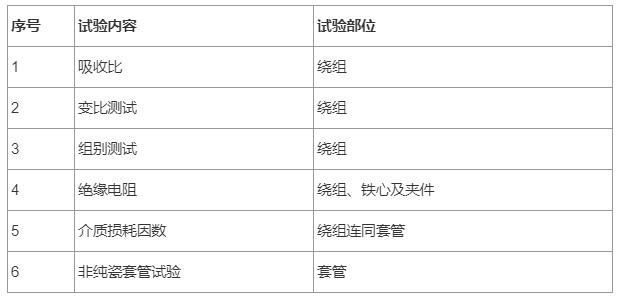

表2变压器交接试验内容

问题:
1、项目部在设置生活营地时需要在哪些部门沟通协调?
2、在降低噪声和控制光污染方面项目部应采取哪些措施?
3、简述额定电压下的冲击合闸试验。
4、造成本工程工期延误的原因有哪些?
答案如下:
1.需要与居民(村民)、公安、医疗、店里、其他单位等沟通协调
2.噪声与振动控制(1)在施工场界对噪声进行实时监测与控制,现场噪声排放不得超过国家标准(2)尽量使用低噪音、低振动的机具,采取隔声与隔振措施
光污染控制(1)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。(2)大型照明灯应控制照射角度,防止强光外泄。
3.额定电压下的冲击合闸试验
(1)在额定电压下对变压器的冲击合闸试验,应进行5次,每次间隔时间宜为5min,应无异常现象,其中750kV变压器在额定电压下,第一次冲击合闸后的带电运行时间不应少于30min,其后每次合闸后带电运行时间可逐次缩短,但不应少于5min。
(2冲击合闸宜在变压器高压侧进行,对中性点接地的电力系统试验时变压器中性点应接地。
4.
(1)未经铁路部门许可占用场地,受到铁路部门的处罚,停工处理
(2)与电气设计师未及时协调,电气设计师未及时跟进图纸,造成无法安装
(3)母线返厂加工处理
(4)对施工现场未进行合规绿色施工管理,光污染及声污染造成造成扰民,被投诉整改,导致工期延误
第34题、 [主观题] 某石化工程建设公司,以总承包模式承包了国家重点能源建设项目,合同约定的工程内容包括工程设计、土建及安装施工,由业主负责提供管道主材及其防腐保温后的半成品、站场进口特殊阀门、机组的采购,总承包单位负责采购其余机械设备和管件及其他材料。为了提高建设项目工程质量的全过程控制,业主要求管道的防腐层流水作业和管件热煨弯头在制造厂完成并驻厂监造。合同执行过程中发生下列情况:
由于施工图设计深度不够,漏定了两台风机和5km电缆、现场按图制作的非标设备尺寸误差过大与其他设备无法连接、地脚螺栓孔错误较多等,致使工期拖延。由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
工程后期,为赶工,总承包商采用增加人力、机具、加班加点,并决定节假日干部义务劳动;采取管道系统压力试验和单机试运转同时进行;并缩短每台设备的单机试运转时间等措施,终于按期完成任务。
问题
1.本案例的监造工作应由那个单位负责执行?说明理由。
2.总承包商是否可以自行采购背景所述的特殊阀门?若自行采购应履行哪些程序?
3.总承包商采取的赶工措施中有哪些不妥之处?
4.重大设计变更有何要求?
答案如下:
1.本案例的监造工作应从合同的双方职责出发分析。业主负责管道主材及其保温后半成品的采购,故业主应负责管道保温流水作业的监造;总承包单位负责采购其余机械设备和工程配件、辅材的采购.当然包括管件、弯头,热煨弯头,这部分监造工作就应由总承包单位负责。
2.总承包商不可以自行采购进口特殊阀门,因为合同约定,该进口阀门由业主提供。总承包商若要自行采购进口阀门,需要履行以下工作程序:(1)采购前应经过业主同意,履行批准手续;(2)请设计部门履行变更程序;(3)阀门进场时填报验收单;(4)进行安装时应经监理单位检查确认。
3.节假日属国家法定假日.干部在此期间义务劳动,显然违反了劳动法规定;压力试验和单机试运转同时进行和缩短每台设备的单机试运转时间,违反了施工程序及验收规范的规定,按照施工程序,管道系统的压力试验应在试运转前结束;设备试运转的时间,《机械设备安装施工及验收规范》对各类设备试运转最短时间都有明确的要求,不可随意缩短。
4.重大设计变更:由项目部总工程师组织研究、论证后,提交建设单位组织设计、施工,监理单位进一步论证、审核,决定后由设计单位修改设计图纸并出具设计变更通知书,还应附有工程预算变更单,经建设、监理、施工单位会签后生效。超出建设单位和设计单位审批权限的设计变更,应先由建设单位报有关上级单位批准。
第35题、 [主观题] 背景资料:
某电力建设公司承接2×1000MW电厂建设工程的总承包任务。考虑工期和专业特长的要求,辅助工程采用分包的方式组织建设。在工程建设中发生如下事件:
事件一:在发电机转子安装时,施工单位进行了发电机转子安装前单独气密性试验,在试验压力和允许漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现停止。
事件二:输煤系统工程按分包合同要求已近完工,试运转工作即将结束,为了下一步顺利进行竣工验收的检查工作,该分包公司邀请业主代表和监理工程师共同参加输煤系统关键设备的试运转。就在港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,分包单位与业主双方对其发生原因究竟是施工质量还是产品质量问题发生争执,但查明缘由后得到解决。
事件三:验收前分包单位自检时发现多条输煤皮带张紧轮配重不足,经查明原因后得到妥善处理。整个建设工程完工和竣工验收前的准备工作完成后,工程验收委员会和建设单位、生产单位、施工单位、设计单位、设备制造单位参加验收工作。
问题:
1.监理工程师为何停止施工单位进行发电机转子穿装工作?
2.卸煤机电动机转子电阻器通电时产生白色烟雾是否为施工质量问题?说明理由和原因。
3.建设单位接受施工单位竣工验收申请报告后应怎样展开工作?
4.什么样的建设工程需要成立验收委员会?该验收委员会通常由哪些部门构成?
答案如下:
1.因为发电机转子穿装工作,必须在完成机务、电气与热工仪表的各项工作后会同有关人员对定子和转子进行最后清扫,确信其内部清洁,无任何杂物并经签证后方可进行。
2.(1)产生白色烟雾不属于施工质量问题。
(2)理由和原因如下:
①电阻器是电动机的成套产品,施工时仅检查绝缘和接线,不须作任何处理。因此,施工单位有把握认为不是施工质量所致。
②通过查阅竣工验收依据文件之一的设备技术说明书发现,为了防止电阻元件在运输保管中受潮锈蚀而在其表面涂有一层薄膜状的防护蜡,初期使用会因电阻器发热而产生白色烟雾。
3.建设单位收到施工单位提交的竣工验收报告后,要组织设计、施工、监理、使用和其他相关单位进行初验或直接验收,在工程符合国家有关规定、满足设计要求、满足功能和使用要求、有必要的文件资料、竣工图表齐全的情况下,应准予验收,并完成各方的会签手续。
4.(1)大型或特大型项目和社会影响较大的项目需要成立验收委员会。
(2)项目竣工验收委员会或验收小组由项目建设单位负责组织,其成员除验收主持部门外,应由贷款银行、环保、消防、劳动卫生、统计、审计等有关部门的专业技术人员和专家组成;生产使用单位、工程监理单位、施工承包商、勘察设计单位、主要物资设备供应商以及项目建设的其他相关单位也应参加。需要时竣工验收委员会可邀请有关方面专家参加。竣工验收委员会设主任委员一名,由主持验收部门的有关负责人担任,副主任委员若干名。
