第1题、 [单选题] 无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,其特性是()

A.火灾时可以正常工作

B.燃烧时腐蚀性较高

C.燃烧时产生的烟尘较少

D.容易吸收空气中的水分

答案如下:
D
第2题、 [单选题] 利用构筑物吊装法作业时应做到()

A.对承载的结构在非受力条件下的刚度和稳定性进行校核

B.选择的受力点和方案应征得监理单位的同意

C.采用角钢或木方对梁或柱角进行保护

D.施工前,应派专人对受力点的结构进行检查并做好记录

答案如下:
C
第3题、 [单选题] 机电设备安装程序中,保证机械设备正常运转的必要条件是(  )。

A.垫铁设置

B.设备固定与灌浆

C.安装精度调整与检测

D.润滑与设备加油

答案如下:
D
第5题、 [单选题] 仪表管路的接地施工,符合规定的是()

A.供电电压高于24V的现场仪表的外壳,应做保护接地

B.当采用接地型热电偶和检测元件已接地的仪表时,在显示仪表侧不应再接地

C.仪表及控制系统的工作接地、保护接地应分别设置接地装置

D.接地总干线与接地体之间应采用螺栓压接

答案如下:
B
第6题、 [单选题] 自动化仪表设备的取源部件在砌体和混凝土浇注体上安装时,最好的做法是()

A.在砌筑或浇注前定位好取源部件

B.在砌筑或浇注中预留安装孔

C.在砌筑或浇注同时埋入取源部件

D.在砌筑或浇注后钻孔安装取源部部件

答案如下:
C
第7题、 [单选题] 发电机设备的安装中,氢冷器安装的紧后工序是()

A.发电机穿转子

B.励磁机安装

C.定子就位

D.端盖、轴承、密封瓦调整安装

答案如下:
D
第8题、 [单选题] 管道绝热层施工,必须在膨胀移动方向的另一侧留设膨胀间隙的情况不包括()

A.填料式补偿器和波形补偿器

B.当滑动支座高度大于绝热层厚度时

C.相邻管道的绝热结构之间

D.绝热结构与管道所通过的孔洞之间

答案如下:
B
第9题、 [单选题] 金属接地极是一种传统的接地极,其所使用的金属材料不包括()。

A.镀锌角钢

B.铜棒

C.铜芯导线

D.铜排

答案如下:
C
第10题、 [单选题] 下列不属于建筑智能化系统检测前应提交的资料是()。

A.工程技术文件

B.设备材料进场检验记录

C.自检记录

D.环境影响评价报告

答案如下:
D
第11题、 [单选题] 室内埋地排水管灌水试验的最少时间是()。

A.15min

B.30min

C.45min

D.60min

答案如下:
A
第12题、 [单选题] 下列有关风阀的安装工艺,符合要求的是()

A.斜插板风阀安装时,阀板应迎着气流方向插入

B.斜插板水平安装时,阀板应向下开启

C.直径或长边尺寸N630mm的防火阀,应设独立支、吊架

D.除尘系统吸入管段的调节阀,宜安装在水平管段上

答案如下:
C
第13题、 [单选题] 下列关于不锈钢板风管制作过程的说法,错误的是()。

A.连接法兰用镀锌角钢

B.法兰与风管内侧满焊

C.法兰与风管外侧点焊

D.点焊间距不大于150mm

答案如下:
A
第14题、 [单选题] 下列关于开关安装的做法,符合规定的是()

A.电源中性线应经过开关控制,然后到灯具

B.开关距地面高度宜为1.3m

C.开关边缘距门框距离宜为0.3m

D.在特别潮湿的场所应采用防爆型开关

答案如下:
B
第15题、 [单选题] 通风与空调系统非设计满负荷条件下的联合试运转及调试内容不涉及()

A.风管漏风量的测定和调整

B.空调水系统的测定和调整

C.室内空气参数的测定与调整

D.防排烟系统测定和调整

答案如下:
A
第16题、 [单选题] 下列有关曳引式电梯整机安装的做法,正确的是()

A.上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常

B.安全电路必须有过载保护装置合

C.对渐进式安全钳,轿厢应载有均匀分布的额定载重量

D.限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机延时制动

答案如下:
A
第17题、 [单选题] 分包工程的预验收负责组织的单位是()。

A.分包单位

B.总包单位

C.监理单位

D.建设单位

答案如下:
B
第18题、 [单选题] 下列机电安装工程,属于夏季回访的是()。

A.通风空调制冷系统运行

B.锅炉房

C.供热系统

D.新技术、新工艺

答案如下:
A
第19题、 [单选题] 施工现场临时用电工程的定期检查周期是()

A.每月一次

B.每季一次

C.每月两次

D.每季两次

答案如下:
A
第20题、 [单选题] 供用电协议(合同)的内容不包括()

A.计量方式

B.供电质量

C.供电方案

D.供电时间

答案如下:
C
第21题、 [多选题] 聚氯乙烯涂塑钢管适用于输送的介质有()

A.洁净水

B.油

C.温水

D.海水

E.气体

答案如下:
B,D,E
第22题、 [多选题] 下列选项中,属于光伏发电缺点的有()

A.建设周期长

B.占用巨大面积

C.照射的能量分布密度小

D.相对于火力发电,发电机会成本高

E.获得的能源受季节、昼夜及阴晴等气象条件的影响较大

答案如下:
B,C,D,E
第23题、 [多选题] 锅炉可靠性指标考核,包括()

A.运行可用率

B.等效可用率

C.强迫停运率

D.材料消耗率

E.出力系数

答案如下:
A,B,C,E
第24题、 [多选题] 激光经纬仪主要用于施工及设备安装中的()。

A.定线

B.定距

C.定位

D.测量已知角度

E.测量已知高度

答案如下:
A,C,D
第25题、 [多选题] 在吊装精密设备与构件时,会用到平衡梁进行吊装,下列选项中,属于平衡梁的作用的有()。

A.保持被吊设备的平衡

B.减小动滑轮的起吊高度

C.操作更简便

D.减少设备起吊时所承受的水平压力

E.多机抬吊时,合理分配或平衡各吊点的荷载

答案如下:
A,B,D,E
第26题、 [多选题] 大型设备的解体安装要保证()

A.设备的定位位置精度

B.各设备间相互位置精度

C.再现设备制造精度

D.再现设备装配精度

E.各设备间相对运动精度

答案如下:
A,B,C,D
第27题、 [多选题] 电梯机房或者机器设备间及井道布置图的()应满足安全要求

A.顶层高度

B.底坑深度

C.井道内照明

D.楼层间距

E.井道下方人可以进入空间

答案如下:
A,B,D,E
第28题、 [多选题] 评标委员会中,必须有()方面的专家,且不得少于评委总数的2/3。

A.环保

B.技术

C.管理

D.财会

E.经济

答案如下:
B,E
第29题、 [多选题] 在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书,保修证书的内容主要包括()

A.工程简况

B.编制依据

C.保修单位名称

D.保修范围和内容

E.设备使用管理要求

答案如下:
A,C,D,E
第30题、 [多选题] 成本管理的任务包括()。

A.成本预测

B.成本控制

C.成本分析

D.成本偏差控制

E.成本考核

答案如下:
A,B,C,E
第31题、 [主观题] 【背景资料】

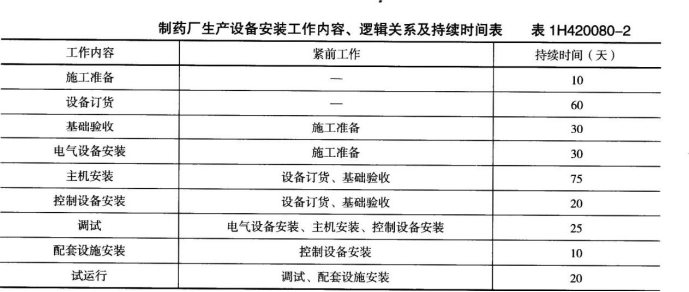

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时问见表1H420080--2。
在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

问题
1.绘出制药厂生产设备工程施工进度计划(双代号网络图),总工期需多少天?
2.写出设备基础混凝土强度的验收要求。设备基础强度应如何复测?
3.基础验收工作增加到50天会不会影响总工期?说明理由。
4.主机设备及控制设备晚到10天是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?
答案如下:

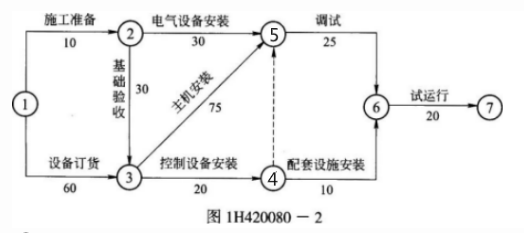

1.安装公司编制的制药厂生产设备施T进度计划(双代号网络)如图lH420080一2所示。

总工期为180天。
2.设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。设备基础强度应复测:请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。
3.基础验收工作增加到50天,比计划时间多了20天,不会影响总工期,因为基础验收在非关键线路上,有20天时差。
4.主机设备晚到10天,会影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。
5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10天。
第32题、 [主观题] 【背景资料】
某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→丹姐母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。

问题
1、安装公司编制的施工方案还应包括哪些内容?
2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格标准。
3、图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。
4、分别指出建设、设计和施工单位的哪些原因造成了工期延误?
答案如下:
1.编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。
2.绝缘电阻测试值不符合规范要求的时第③节,第⑤节母线槽。母线绝缘电阻测试不得低于20MΩ。
3.图2中,母线槽安装不符合规范要求的有:
(1)支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。
(2)圆钢吊架直径为中6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。
(3)母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,转弯处应增设支架加强。
4.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。设计单位造成工期延误的原因是:未能及时修改出图。施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。
第33题、 [主观题] 【背景资料】

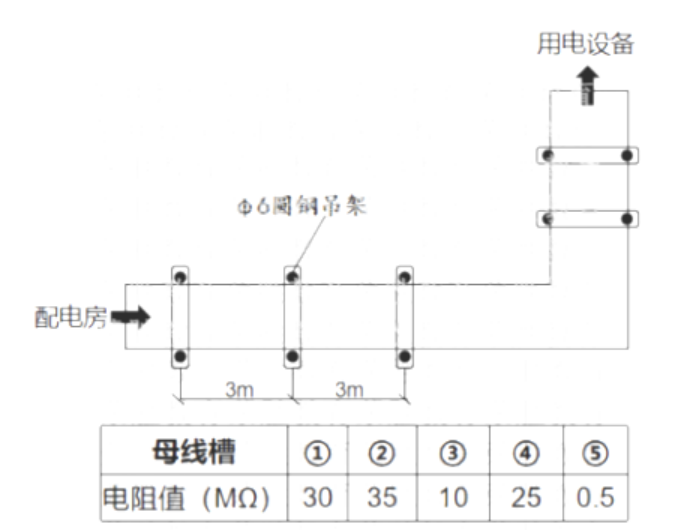

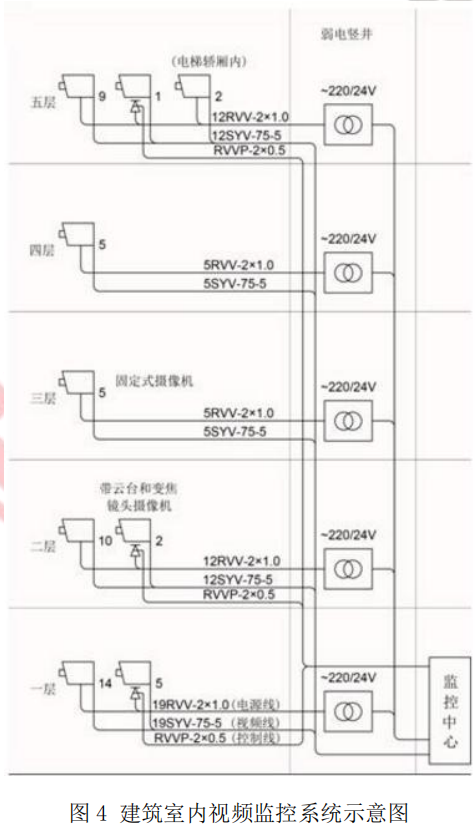

某商业中心有15栋多层建筑,该商业中心的建筑智能化工程包括:建筑设备监控体系、安全技术防范系统、公共广播系统、防雷与接地和机房工程。某安装公司承接该工程后,对安全技术防范系统进行施工图深化设计,其中一栋建筑室内视频监控系统如图4所示。

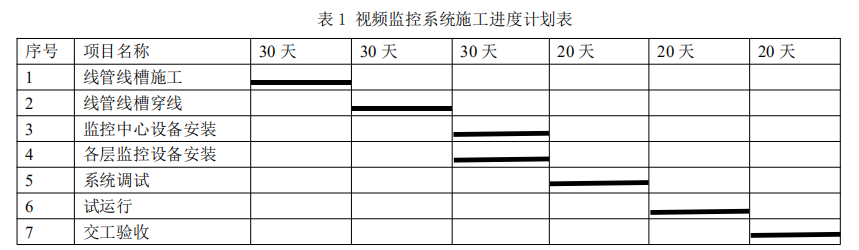

安装公司项目部进场后,依据商业中心工程的施工总进度计划,编制了安全技术防范系统施工进度计划,其中视频监控系统施工进度计划见表1。该进度计划在报公司审批时,被公司总工程师否定,调整后通过审批。


项目部还根据施工图纸和施工进度编制了设备、材料供应计划。在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料的数量和质量进行验收。在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规定要求,监理工程师对40×4镀锌扁钢的焊接搭接(见图5)提出整改要求,项目部返工后,通过验收。

图5镀锌扁钢的焊接搭接

项目部依据工程技术文件和智能化工程质量验收规范规定的检测项目、检测数量及检测方法编制安全技术防范系统检测方案,该检测方案经建设单位批准后,对摄像机、门禁和巡查信息识读器等设备进行抽检,均符合规范规定。
问题:
1.施工进度计划中施工程序是否正确?编制该进度计划时还应关注哪几项专业工程进度?
2.图4中的视频监控系统视频线采用什么类型电缆?其外护套是什么材料?外导体内径是多少?图中的固定式摄像机设备最少应抽检多少台?
3.写出材料进场验收依据。
4.画出40×4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?
答案如下:
1.(1)施工进度计划中施工程序不合理(系统试运行后还需要进行系统检测)。
(2)编制进度计划时,还应关注电梯、建筑电气、建筑装饰专业工的施工进度。
2.(1)视频线采用了同轴电缆(SYV-75-5)。
(2)外护套材料:聚氯乙烯。
(3)外导体内径::5mm。
(4)固定式摄像机的总数量=14+10+5+5+9+2=45台
固定式摄像机的抽检数量应≥45×20%=9台
3.材料进场验收的依据是:进料计划、送料凭证、质量保证书、产品合格证。

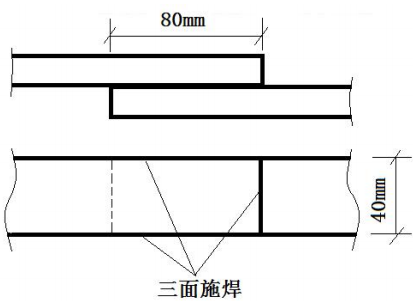

4.(1)

(2)扁钢与扁钢搭接长度不应小于扁钢宽度的2倍,至少3个面施焊。
第34题、 [主观题] 【背景资料】
某安装公司总承包了一大型压缩机组的设备安装任务,合同约定:安装公司负责大型压缩机组设备采购、施工和试运行工作,合同总额为5000万元,工期为12个月。在压缩机组设备采购之前,业主要求安装公司按其指定的供货商进行采购,被安装公司拒绝,安装公司按照市场公平竞争和优选厂商的原则,就压缩机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与供货商签订了设备供货合同。按照采购合同约定的时间,压缩机组运达施工现场后,安装公司组织本公司人员对设备进行了开箱检查验收。验收合格后组织施工安装人员按照施工进度计划的安排和设备安装程序进行了安装就位,最后进入该工程项目的试运行阶段,安装公司在试运行阶段前期做了充分的技术、组织和物资三个方面的准备工作。建设单位要求安装公司组织并实施单体试运行和联动试运行,由设计单位编制试运行方案。
联动试运行前进行了检查并确认:(1)已编制了试运行方案和操作规程;(2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。符合要求后进行了设备的联动试运行。
问题
1.结合背景该压缩机组适宜采用哪种采购方式?
2.安装公司拒绝业主指定供货商的做法是否正确?说明理由。
3.设备采购管理分为哪几个阶段,最后一个阶段的工作内容包括哪些。
4.安装公司在试运行阶段前期所做的技术准备包括哪些内容?
5.按照试运行阶段的分工原则和试运行的条件,指出题目背景中的不妥之处并阐述
正确的做法。
答案如下:
1.该压缩机组适宜采用招标采购方式。
根据背景材料,该设备为一大型压缩机组,属于永久性和标的金额较大的设备,适宜采用招标采购的方式。
2.安装公司拒绝业主指定供货商的做法是正确的。
根据《建设工程施工合同(示范文本)》有关条款,由承包人负责采购的材料、工程设备,发包人不得指定生产厂家或供货商,发包人违反约定指定生产厂家或供货商的,承包人有权拒绝。
3.设备采购管理分为三个阶段,即准备阶段、实施阶段、收尾阶段。收尾阶段的主要工作内容包括:货物交接、材料处理、资料归档和采购总结。
4.试运行的技术准备包括:确认可以试运行的条件;编制试运行总体计划和进度计划;制订试运行技术方案;确定试运行合格评价标准。
5.试运行阶段的不妥之处有:
(1)设备联动试运行不应该由安装公司组织,试运行方案也不应由设计单位编制。
正确的做法:联动试运行应由建设单位组建统一的领导指挥体系,明确各相关方的责任,负责提供各种资源,选用和组织试运行操作人员,并负责编制联动试运行方案。施工单位负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。
(2)试运行前检查并确认的两个条件中存在不妥之处。
“已编制了试运行方案和操作规程”存在的不妥之处是:试运行方案需要经过批准。
“建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程”中的不妥之处是:参加试运行的人员还要通过生产安全考试。
第35题、 [主观题] 【背景资料】
某机电总承包一级施工单位通过招标承接了一栋30层的商务楼的机电安装工程。合同中规定工程承包范围包括:给水排水系统、电气系统、通风空调系统、消防系统和电梯安装。
工程所需的安装在第一、第二层间的6台自动扶梯、6部乘客载人电梯和安装在30层设备房的4台冷水机组已由业主招标选定生产厂家,并与空调冷水机组设备厂家签订了供货合同。
由于招标时电梯生产厂是包安装的,为了便于施工管理,业主授权总承包单位按招标条件与设备厂商签订供货和安装合同。目标工期为210天,不可延误,每延误一天扣罚5万元人民币。
电梯属特种设备,涉及人身安全,为保证电梯制造质量,监造工程师即进行了质量保证体系审核。两台自动扶梯设备进行了进场验收。在安装时,由于梯级、踏板、胶带进入梳齿板处有异物夹住损坏了梯级、踏板、胶带等支撑结构,使梯级、踏板下陷,自动扶梯出现了重大质量事故,使整个工期推迟了30天,为此监理工程向机电总承包施工单位罚款,机电总承包施工单位认为应由电梯生产厂家承担费用。
问题
1.电梯设备订货合同主要内容是什么?
2.监造工程师进行质量保证体系审核,其技术文件应包括哪些内容?
3.两台自动扶梯在安装时出现了重大质量事故,监理工程师提出由机电安装总承包施工单位承担30天罚款是否合适?说明理由。
4.自动扶梯设备进场技术资料验收有哪些内容?
5.自动扶梯按电梯分部工程可划分为哪几个分项工程?
答案如下:
1.电梯设备订货合同的主要内容是:与电梯有关的全部参数、型号、数量、性能和其他要求;供货时间及备品备件数量;服务要求;安装、使用、维护服务,施工过程的现场服务。
2.监造工程师进行质量保证体系审核,其技术文件包括的内容有:
(1)与监造过程相关的质量管理文件,如程序文件及作业工艺文件。
(2)不合格品及控制纠正措施控制程序。
(3)监造记录、检查监督员工作定期报表。
3.监理工程师向机电总承包施工单位扣罚费用是正确的。理由是:因为招标时自动扶梯生产厂是包安装的,而业主已授权总承包单位按招标条件与电梯生产厂签订了供货和自动扶梯安装合同。其罚款应由机电安装总承包单位负责。
4.自动扶梯设备进场技术资料验收的内容有:设备随机文件、土建布置图、产品出厂合格证、电梯整机及安全零部件型式试验合格证复印件、设备装箱单、安装、使用维护说明书、动力电路和安全电路的电气原理图。
5.自动扶梯按电梯分部工程可划分为:设备进厂验收、土建交接检验、整机安装验收等三个分项工程。
