第1题、 [单选题] 快硬水泥的初凝时间不得早于()min。

A.45

B.60

C.90

D.135

答案如下:
A
第2题、 [单选题] 细度模数为.1的砂属于()。

A.粗砂

B.中砂

C.细砂

D.特细砂

答案如下:
C
第4题、 [单选题] 水闸上游钢筋混凝土铺盖常用()混凝土浇筑。

A.C10

B.C15

C.C20

D.C25

答案如下:
C
第5题、 [单选题] 某水电枢纽工程位于峡谷地区,岩石坚硬、岸坡陡峻、交通不便或缺乏运输设备时,可采用()。

A.抛投块料截流

B.水力冲填法截流

C.定向爆破截流

D.下闸截流

答案如下:
C
第6题、 [单选题] 混凝土拌合时水泥的称量允许偏差是()。

A.±1%

B.±2%

C.±3%

D.±4%

答案如下:
A
第8题、 [单选题] 铲运机按()可分为普通式和链板式。

A.行走方式

B.操纵方式

C.装载方式

D.卸土方式

答案如下:
C
第9题、 [单选题] 在坝体填筑中,关于结合部位的处理,说法错误的是()。

A.无论何种坝基,只有填筑厚度达到3m以上时,才可以使用重型压实机械

B.对于基础部位的填土,宜采用薄层、轻碾的方法

C.若岩基干燥可适当洒水,并使用含水量略高的土料

D.靠近混凝土结构物两侧及顶部0.5m范围内填土,不能采用大型机械压实时,可采用小型机械夯实或人工夯实

答案如下:
A
第12题、 [单选题] 根据《水利水电工程施工组织设计规范》,工程施工总工期中不包括()。

A.工程准备期

B.工程筹建期

C.主体工程施工期

D.工程完建期

答案如下:
B
第15题、 [单选题] 损失大、概率小的风险,宜采用()。

A.风险自留

B.风险缓解

C.风险转移

D.风险规避

答案如下:
C
第16题、 [单选题] 某工程事故查明死亡人数为3人,直接经济损失约1200万元,该次事故为()。

A.特别重大事故

B.重大事故

C.较大事故

D.一般事故

答案如下:
C
第18题、 [单选题] 根据《水利水电建设工程验收规程》,下列水库工程验收阶段,属于政府验收的是()验收。

A.分部工程

B.单位工程

C.合同工程完工

D.专项验收

答案如下:
D
第19题、 [单选题] 根据《农田水利条例》第十六条规定,政府投资建设的农田水利工程由()组织竣工验收。

A.按照水利建设工程验收规程

B.投资者或者受益者

C.县级以上人民政府有关部门

D.省、自治区、直辖市人民政府水行政主管部门会同有关部门制定

答案如下:
C
第21题、 [多选题] 使用减水剂可使混凝土()。

A.提高抗渗能力

B.提高抗冻能力

C.降低抗化学腐蚀能力

D.改善混凝土的耐久性

E.加快水泥水化放热速度

答案如下:
A,B,D
第22题、 [多选题] 水电站平水建筑物有()。

A.动力渠道

B.压力管道

C.压力前池

D.引水隧洞

E.调压室

答案如下:
C,E
第23题、 [多选题] 下列属于坝基稳定问题的有()。

A.渗透稳定

B.沉降稳定

C.抗滑稳定

D.坝基渗漏

E.绕坝渗漏

答案如下:
A,B,C
第24题、 [多选题] 火成岩包括()。

A.花岗岩

B.闪长岩

C.砂岩

D.玄武岩

E.辉绿岩

答案如下:
A,B,D,E
第25题、 [多选题] 据《碾压式土石坝施工规范》,对于防渗体中的砾质土压实检查项目包括()。

A.干密度

B.含水率

C.颗粒级配

D.小于5mm砾石含量

E.大于5mm砾石含量

答案如下:
A,B,E
第26题、 [多选题] 对需要大面积照明的场所,宜采用()。

A.高压汞灯

B.高压钠灯

C.混光用的卤钨灯

D.低压钠灯

E.低压汞灯

答案如下:
A,B,C
第27题、 [多选题] 根据《水利水电工程设计质量评定标准》,设计产品质量特性包括()要素。

A. 安全性

B. 功能性

C. 经济性

D. 可靠性

E. 价值性

答案如下:
A,B,C,D
第28题、 [多选题] 水利工程中钢筋的拉力检验项目包括()。

A.屈服点

B.抗拉强度

C.冷弯强度

D.伸长率

E.颈缩率

答案如下:
A,B,D
第29题、 [多选题] 根据《水利工程建设安全生产管理规定》,设计单位安全责任主要落实在()等方面。

A.资质等级

B.设计标准

C.设计文件

D.设计人员

E.安全生产条件

答案如下:
B,C,D
第30题、 [多选题] 水利生产安全保障措施包括()保障。

A.信息与通信

B.人力资源

C.应急经费

D.物资与装备

E.培训与演练

答案如下:
A,B,C,D
第31题、 [主观题] 【背景资料】
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。

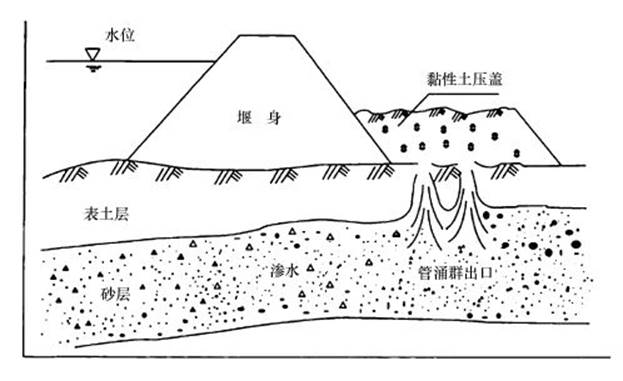

溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理不影响工程正常使用,对工程使用寿命影响不大。

问题:
1、本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2、根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3、根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。
4、根据《水利工程质量事故处理暂行规定》,说明背景材料中“四不放过原则”的具体内容。
答案如下:
1、用黏性土封堵不妥。
抢护管涌险情的原则是制止涌水带砂,而留有渗水出路。这样既可以使砂层不再被破坏,又可以降低附近渗水压力,使险情得以控制和稳定。
正确抢护措施:应采用反滤层压盖。在堰内出现大面积管涌或管涌群时,如果料源充足,可采用反滤层压盖的方法。反滤层压盖必须用透水性好的砂石、土工织物、梢料等材料,切忌使用不透水材料。
2、一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故属于较大质量事故。
3、不妥之处:施工单位“组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理”。
正确做法:由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门或流域备案。
4、“四不放过原则”:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。
第32题、 [主观题] 【背景资料】

某水利工程经监理人批准的施工网络进度计划如下图所示(单位:天)。

合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成工作E中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后工作E继续进行,修复时间是20天。
方案二:调剂设备。工作B所用的设备能满足工作E的需要,故使用工作B的设备完成工作E未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
问题:
1.计算施工网络进度计划的工期以及工作E的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理?
3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将工作E分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
答案如下:
1.

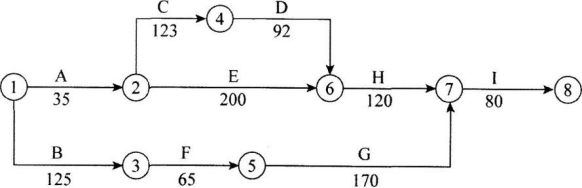

(1)计划工期为450天,工作E的总时差为15天。
(2)关键线路为:①→②→④→⑥→⑦→⑧(或A→C→D→H→I)。
2.
从工期和费用两方面进行分析:
(1)方案一:设备修复时间为20天,工作E的总时差为15天,影响工期5天,且增加的工期延期的违约费用=1×5=5(万元)。
(2)方案二:工作B第125天末结束,工作E将推迟15天完成,但不超过工作E的总时差,也就是计划工期仍为450天,不影响工期,不增加费用。
(3)方案三:租赁设备安装调试10天,不超过工作E的总时差,不影响工期,工作E还需工作125天,增加设备租赁费用=350×125=43750(元)。
三个方案综合比较,方案二合理。
3.
(1)根据优选的方案二,调整后的网络计划(单位:天)如下图所示。

(2)
关键线路1:①→③→⑤→⑦→⑧→⑨(或B→E2→H→I);
关键线路2:①→②→④→⑦→⑧→⑨(或A→C→D→H→I)。
第33题、 [主观题] 【背景资料】
某大型引调水工程施工投标最高限价8亿元,主要工程内容包括水闸、渠道及管理设施等,招标文件按照《水利水电工程标准施工招标文件》(2009版)编制,建设管理过程中发生如下事件:
事件一,招标文件有关投标保证金如下:
条款1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;
条款2:投标保证金开标前3天向招标人提交;
条款3:联合投标时,投标保证金必须由牵头人提交;
条款4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止;
事件二:中标公示期间,第二中标候选人投诉第一中标候选人项目经理有在建项目(担任项目经理),经核查该项目已经竣工验收,但在当地建设行政主管部门监管平台中未销号;
事件三:招标阶段,初设批复的管理设施无法确定准确价格,发包人以暂列金额600万方式在工程量清单中明标列出,并说明若总承包单位未中标,该部分适合分包管理。合同实施期间,发包人对管理设施公开招标,总承包也参与投标,但未中标,随后发包人与中标人就管理设施签订合同。
问题:
1、指出并改正事件一中不合理的投标保证金条款。
2、事件二中,第二中标候选人的投诉程序是否妥当?调查结论是否影响中标结果,并分别说明理由。
3、指出事件三中发包人做法的不妥之处,并说明理由。
答案如下:
1、
不妥之处一:条款2投标保证金开标前3天向招标人提交。
理由:招标文件要求提交投标保证金的,投标人在递交投标文件的同时,应按招标文件规定的金额、形式和"投标文件格式"规定的投标保证金格式递交投标保证金,并作为其投标文件的组成部分。
不妥之处二:条款4投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止。
理由:投标保证金与投标有效期一致。
2、
(1)投诉程序不妥当,因为对中标结果有疑问的应当先提出异议,未按规定时间提出异议,不得提出投诉。
(2)调查结果不影响中标结果,因为工程已竣工验收,只需要相关部门出具相应证明即可。
3、
不妥之处一:发包人以暂列金额600万元方式在工程量清单中明标列出。
理由:发包人应当以暂估价的形式列出。
不妥之处二:发包人与中标人就管理设施签订合同。
理由:应该由总承包与中标人应当依法签订分包合同,并履行合同约定的义务。
第34题、 [主观题] 【背景资料】
某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。
(2)岸坡石方开挖采用爆破法施工,其中隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5Ω。
施工期间发生如下事件:
事件1:承包人提交的爆破作业施工安全技术措施部分内容如下:爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。爆破工作执勤人员应由绿色袖章、红旗和口笛。爆破后,须经安全员进行检查,确认安全后,其他人员方能进入现场。
事件2:某天夜间施工时,一名工人不慎从距离地面16.0m高的脚手架上坠地死亡。事故发生后,项目法人立即组织联合调查组对事故进行调查。
事件3:溢流坝的施工中,混凝土表面出现细微裂缝,处理后造成了永久性缺陷,进行了质量缺陷备案。
问题:
1.指出并改正施工方案(2)中关于爆破作业不妥之处。
2.根据事件1指出并改正爆破作业安全措施中的不妥之处。
3.简要说明什么是高处作业,指出事件2中高处作业的级别和种类。
4.指出质量缺陷备案的具体内容。
答案如下:
1.
不妥之处一:采用小流量的通用欧姆表。
改正:测量电阻只许使用经过检查的专用爆破测试仪表或线路电桥。
不妥之处二:用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5Ω。
改正:用于同一爆破网路内的电雷管,电阻值应相同。康铜桥丝雷管的电阻极差不得超过0.25Ω 。
2.
不妥之处一:爆破工作执勤人员应由绿色袖章、红旗和口笛。
改正:爆破工作执勤人员应由红色袖章、红旗和口笛。
不妥之处二:爆破后,须经安全员进行检查,确认安全后,其他人员方能进入现场。
改正:爆破后,须经爆破人员进行检查,确认安全后,其他人员方能进入现场。
3.
(1)凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
(2)事件2中高处作业的级别为三级高处作业,种类是特殊高处作业中的夜间高处作业。
4.
质量缺陷备案的具体内容:质量缺陷产生的部位、原因,对质量缺陷是否处理和如何处理及对建筑物使用的影响等。
