第1题、 [单选题] 关于汽车起重机使用要求说法错误的是()

A.汽车式起重机支腿应完全伸出

B.不准斜拉斜吊物品,不准抽吊交错挤压的物品

C.重机作业时,转台上不得站人

D.在重物上有人时,采取防护措施才能起吊重物

答案如下:
D
第2题、 [单选题] 球形储罐的焊接方法不宜采用()

A.热熔焊

B.半自动焊

C.焊条电弧焊

D.药芯焊丝自动焊

答案如下:
A
第3题、 [单选题] 当防潮层采用玻璃纤维布复合胶泥涂抹施工时,说法错误的是()

A.立式设备和垂直管道的环向接缝,应为上下搭接

B.卧式设备和水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝上

C.其环向、纵向缝的搭接宽度不应小于50mm

D.粘贴的方式,可采用螺旋形缠绕法或平铺法

答案如下:
B
第4题、 [单选题] 用于线路起止两端,承受线路一侧张力的是()

A.耐张杆

B.转角杆

C.终端杆

D.直线杆

答案如下:
C
第5题、 [单选题] 耐火陶瓷纤维施工技术要求,一般规定说法错误的是()

A.切割制品时,切口应呈阶梯形

B.制品的技术指标和结构形式符合设计要求

C.制品不得受潮和l挤压

D.粘结剂使用时应搅拌均匀

答案如下:
A
第6题、 [单选题] 在锅炉附件安装中,压力表应垂直安装,压力表与表管之间应装设三通旋塞阀,目的是为了便于()和更换压力表。

A.提高测量精度

B.吹洗管路

C.减小水流噪声

D.缓冲水击对表的冲击

答案如下:
B
第7题、 [单选题] 自动化仪表系统可开通投入运行,要在()完毕后进行。

A.单体试验和交联试验

B.回路试验和单体试验

C.回路试验和系统试验

D.系统试验和交联试验

答案如下:
C
第8题、 [单选题] 吊车梁和吊车桁架安装就位后不应()。

A.下挠

B.上挠

C.侧弯

D.扭曲

答案如下:
A
第9题、 [单选题] 汽轮机安装完毕后,进行汽轮机第一次启动需要按照()启动要求进行。

A.制造厂

B.生产单位

C.安装单位

D.调试单位

答案如下:
A
第10题、 [单选题] 下列项目中,不属于球罐焊后几何尺寸检查内容的是()

A.固定顶的成型及局部凹凸变形

B.壳板焊后的棱角检查

C.支柱垂直度检查

D.两极间内直径及赤道截面的最大内直径检查

答案如下:
A
第11题、 [单选题] 下列文件中,不属于智能化工程验收文件的是()。

A.工程技术文件

B.设备开箱检验记录

C.设计变更记录

D.系统检测记录

答案如下:
A
第13题、 [单选题] 建筑室内排水立管与排出管端部的连接应采用()。

A.一个45°弯头

B.一个90°斜四通

C.两个45°弯头

D.一个45°三通

答案如下:
C
第14题、 [单选题] 开关柜、配电柜的安装程序中,配电柜柜体固定的紧后工序是()。

A.开箱检查

B.母线连接

C.小线连接

D.试验调整

答案如下:
B
第15题、 [单选题] 下列工作内容,不属于特殊建设工程消防验收顺序的是()。

A.验收受理

B.现场评定

C.出具消防验收意见

D.发出通知

答案如下:
D
第16题、 [单选题] 室内给水管道施工程序,管道支架制作后的工序是()

A.管道测绘放线

B.防腐绝热

C.管道加工预制

D.管道支架安装

答案如下:
C
第17题、 [单选题] 厚度为1.2mm的镀锌钢板制作风管时,应采用的连接方式是()。

A.铆钉连接

B.咬口连接

C.电焊连接

D.钎焊连接

答案如下:
B
第18题、 [单选题] 项目索赔中的不可抗力因素中,不包括()。

A.火灾

B.洪水

C.地震

D.疫情

答案如下:
A
第19题、 [单选题] 下列工作内容,Ⅰ级无损检测人员不能()。

A.签发检测报告

B.进行无损检测操作

C.记录检测数据

D.整理检测资料

答案如下:
A
第20题、 [单选题] 如果质量问题是由于施工单位的施工责任或施工质量不良造成的,应由()负责修理,()承担修理费用。

A.建设单位;施工单位

B.施工单位;建设单位

C.施工单位;施工单位

D.建设单位;建设单位

答案如下:
C
第21题、 [多选题] 母线槽按绝缘方式可分为()

A.空气型母线槽

B.紧密型母线槽

C.高强度母线槽

D.耐火型母线槽

E.铝母线槽

答案如下:
A,B,C
第22题、 [多选题] 计算机控制集群液压千斤顶整体吊装的方法适用于()。

A.大型屋盖、网架吊装

B.大型电视塔钢桅杆天线吊装

C.石油化工厂中的塔类设备的吊装

D.体育场馆钢屋架整体滑移

E.大型龙门起重机主梁和设备整体提升

答案如下:
A,B,D,E
第23题、 [多选题] 电杆水泥杆材料要求说法正确的是()

A.表面光洁平整,内外壁厚度均匀

B.水泥杆按规定检查时,不应出现横向裂纹

C.不应有露筋、跑浆现象

D.杆长弯曲值不应超过杆长的1/1000

E.横向裂纹的宽度不应超过0.2mm

答案如下:
A,C,D
第24题、 [多选题] 工业管道系统试验的类型主要包括()。

A.液压试验

B.气压试验

C.真空度试验

D.泄漏性试验

E.压力试验

答案如下:
C,D,E
第25题、 [多选题] 自动扶梯按扶手装饰分类包括()

A.全透明式

B.不透明式

C.半透明式

D.链条式

E.齿条式

答案如下:
A,B,C
第26题、 [多选题] 建筑管道工程应进行的试验包括()

A.泄漏性试验

B.真空度试验

C.承压管道系统压力试验

D.非承压管道灌水试验

E.消火栓系统试射试验

答案如下:
C,D,E
第27题、 [多选题] 洁净空调系统制作风管的(),均按高压和中压系统的风管要求。

A.每节长度

B.表面平整度

C.刚度

D.加固

E.严密性

答案如下:
C,E
第29题、 [多选题] 下列保护控制措施中,属于绿色施工环境保护的有()。

A.水污染控制

B.安全健康保护

C.风险控制

D.土壤保护

E.地下设施保护

答案如下:
A,D,E
第30题、 [多选题] 下列费用中,属于企业管理费的有()。

A.施工机械安拆费

B.仪器仪表维修费

C.工程定位复测费

D.检验试验费

E.工会经费

答案如下:
C,D,E
第31题、 [主观题] 背景资料:
某工业安装项目通过招标,建设单位与土建施工单位和设备安装单位分别签订了施工合同。设备安装时,监理工程师发现土建单位施工的某一设备基础预埋地脚螺栓位置与设备底座相应的尺寸不符,设备安装单位无法将设备安装就位,造成设备安装单位工期延误和费用损失。经调整,土建单位是按设计单位提供的设备基础图施工的,而建设单位采购的设备是设备的改型产品,基础尺寸与原设计图发生变化。对此,建设单位决定设计变更,按设备的实际尺寸重新预埋地脚螺栓,仍由原土建单位负责施工。土建单位与安装单位均依据合同条款的约定提出了索赔要求。
由于基础交付安装单位工期已拖10天,将影响安装单位的后续工程,因此安装公司增加施工力量和装备赶工,于合同要求日期完工,并向建设单位据以提出赶工索赔。
问题:
1.案例中提出的设计变更按照引起设计变更的责任方分类属于哪种?对工程建设进度、人工时耗费影响应由谁来承担?
2.简述建设单位提出设计变更申请的变更程序。
3.土建单位施工有无过失?应向建设单位提出哪些索赔要求?
4.阐述安装单位向建设单位索赔的合理性与否。
答案如下:
1.案例中的设计变更属于业主变更,是因业主的原因产生的设计变更,对工程建设进度、人工时耗的影响应由业主(即建设单位)承担。
2.建设单位提出设计变更申请的变更程序
①建设单位工程师组织变更论证,总监理工程师论证变更是否技术可行、施工难易程度和对工期影响程度,造价工程师论证变更对造价影响程度。
②建设单位工程师将论证结果报项目经理或总经理同意后,通知设计单位工程师,设计单位工程师认可变更方案,进行设计变更,出变更图纸或变更说明。
③变更图纸或变更说明由建设单位发至监理工程师,监理工程师发至施工单位。
④监理单位提出变更建议的,需要向建设单位提出变更计划,按本程序执行。
3.土建单位按图施工,没有过错。
土建单位应向建设单位提出工期索赔及人工费、材料费、机械台班费和利润的索赔。安装单位在因设备基础与设备不符及在设备重新交付安装这段时间所产生的窝工费、机械停滞费、管理费等应向建设单位索赔,并向建设单位进行工期索赔10天。
4.赶工索赔不合理,其理由是建设单位并未提出赶工要求,安装公司赶工也未征得建设单位批准,是因自身后续任务紧而需赶工的,故这部分费用建设单位可不予支付。
第32题、 [主观题] 【背景资料】

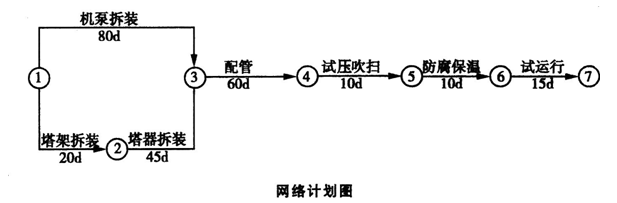

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。

网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
【问题】
1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。
3.焊接过程检验中,焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括哪些??
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
答案如下:
1.A公司技术部门第一次提交的网络计划工期为175d。关键线路为①→③→④→⑤→⑥→⑦。

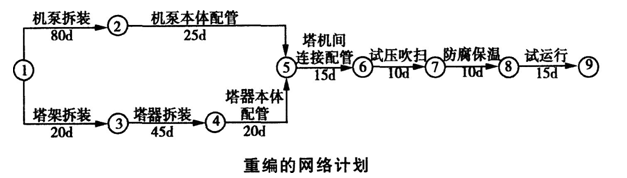

2.重编的网络计划如下图所示。

缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。
附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。
3.焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括:焊接方法、焊接材料、焊接电流、焊接电压、焊接速度、电流种类、极性、焊接层(道)数、焊接顺序。
4.发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。
A公司索赔成立的条件:
(1)高压管件为甲供不合格品,不属于承包人责任。
(2)已造成承包人的额外损失。
(3)A公司及时发出了索赔意向书。
第33题、 [主观题] 某施工单位中标某大型商业广场(地下3层为车库、1~6层为商业用房、7~28层为办公用房),中标价2.2亿,工期300d,工程内容为配电、照明、通风空调、管道、设备安装等。主要设备:冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备、材料由施工单位自行采购。
施工单位项目部进场后,编制了施工组织设计和各专项方案。因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如下图所示),报监理及建设单位后被否定。

施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。
在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5d运达施工现场。
施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40d。
项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部分阀门漏水,施工单位以阀门是建设单位指定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。
问题
1.设备运输方案被监理和建设单位否定的原因何在?如何改正?
2.检定合格的电能表为什么不能使用?
3.计算本工程可以索赔的工期及费用。
4.项目部采用的试压及冲洗用水是否合格?说明理由。说明建设单位否定施工单位拒绝阀门维修的理由。
答案如下:
1.设备运输方案被监理和建设单位否定的原因和改正措施如下:
(1)设备的牵引绳不能直接绑扎在混凝土结构柱上,应在混凝土柱四角使用木方(或钢板)保护;
(2)牵引绳采用结构柱为受力点,须报原设计单位校验同意后实施。
2.检定合格的电能表不能使用的理由:电能表属于强制检定范畴,必须经省级计量行政主管部门授权的检定机构进行检定,合格后才准使用。
3.本工程可以索赔的工期及费用计算如下:
(1)本工程可以索赔的工期=(20+40)d=60d
(2)本工程可以索赔的费用=(50+20)万元=70万元
4.项目部采用的试压及冲洗用水是否合格的判断及理由如下:
判断:项目部采用的试压及冲洗用水不合格。
理由:不锈钢管道的试压及冲洗用水的氯离子含量要小于25ppm。
建设单位否定施工单位拒绝阀门维修的理由:
(1)阀门虽为建设单位指定产品,但阀门合同的签订及采购是施工单位(质量责任主体)。
(2)工程还处于质保期内,施工单位应该无条件维修。
第34题、 [主观题] 某民营造纸企业为尽快占领西南市场,拟在西南某县建一座中型造纸厂,在与当地县政府签订三项协议后,即办理了有关招标活动的审批手续,由于无初步设计,就以暂估工程总价的方式进行施工总承包,因工程资金来源尚未完全落实,要求施工单位垫资施工。
在资格预审中,业主重点审查施工单位有无垫资能力。共有七家施工单位通过了预审,获得投标资格。在投标日期前10天,业主以书面形式修改了工程范围。有一投标单位提出异议,被取消投标资格。
在投评标过程中,A公司因报价最低,低于成本价30%,然而又因称其垫资能力强,被业主选中,遭到评标专家的一致反对。B公司虽报价合理业绩好,施工能力强,而标书中垫资要求条件苛刻而遭业主否决。最终选择了资金状况一般、报价较低,业绩虽然较弱,但同意业主垫资条件的C公司。
C公司施工中,一台油浸电力变压器安装时,由于未按程序施工,在整体密封试验时发现漏油现象。
1.投标前,业主取消一投标单位的做法是否合理?为什么?
2.说明评标专家否定A公司的理由。
3.列出油浸电力变压器的施工程序。
4.简述油浸电力变压器的交接试验内容。
答案如下:
1.从《招标投标法》规定的招标修改文件期限分析,投标前业主取消一家投标单位的投标资格不合理。理由是:投标单位无过错,而业主未按国家规定应在投标截止日15日以前向投标单位提出招标修改文书。
2.从招标投标的公开、公平、公正基本原则及废标原则分析评标专家否认A公司的理由:
(1)A公司报价价低于成本价是不合理报价,属于废标;
(2)不符合公平、公正的原则,仅凭报价低有失公允。
3.油浸式电力变压器的施工程序:开箱检查→二次搬运→设备就位→吊芯检查→附件安装→滤油、注油→交接试验→验收。
4.油浸电力变压器的交接试验内容:绝缘油试验,测量绕组连同套管的直流电阻,测量变压器绕组的绝缘电阻和吸收比,测量铁芯及夹件的绝缘电阻,检查所有分接的变比,检查三相变压器组别,非纯瓷套管试验,测量绕组连同套管的介质损耗因数,绕组连同套管交流耐压试验等。
