第2题、 [单选题] 用于沥青路面压实度检测的方法是()。

A.钻芯法

B.环刀法

C.灌砂法

D.灌水法

答案如下:
A
第3题、 [单选题] 燃气管道在直埋电缆处为整条管道的最低点,设计应考虑增设()。

A.阀门

B.排水器

C.放散管

D.补偿器

答案如下:
B
第4题、 [单选题] 下列关于电子招标投标的说法错误的()

A.招标文件去招标代理单位购买

B.招标人不再组织现场踏勘

C.取消了现场答疑环节

D.评标工作在线上进行

答案如下:
A
第6题、 [单选题] 关于竣工测量表述错误的是()

A.竣工测量应按规范规定补设控制网

B.控制点被破坏时,应在保证施测细部点的精度下进行恢复

C.对已有的资料可以直接引用

D.在条件允许的范围内对重复利用的施工控制网点进行校核

答案如下:
C
第7题、 [单选题] 生活垃圾填埋场应设在()。

A.当地夏季主导风向的上风向

B.当地夏季主导风向的下风向

C.50年一遇洪泛区之外

D.与河岸相距至少500m处

答案如下:
B
第8题、 [单选题] 聚乙烯燃气管材与管件、阀门连接的正确方式是()。

A.熔接

B.螺纹连接

C.粘接

D.明火加热

答案如下:
A
第9题、 [单选题] 最简单经济的补偿是利用管道自身弯管段的弹性来进行补偿,叫作()。

A.波纹管补偿器

B.方形补偿器

C.自然补偿器

D.套筒补偿器

答案如下:
C
第11题、 [单选题] 下列围护结构中止水性和经济性都好的为()。

A.地下连续墙

B.钢管桩

C.SMW工法桩

D.预制混凝土板桩

答案如下:
C
第14题、 [单选题] 关于钢筋施工技术说法错误的有()

A.预制构件的吊环必须采用未经冷拉的热轧光圆钢筋制作,特殊情况下可以用其他钢筋替代

B.热轧钢筋焊接接头应优先选择闪光对焊

C.钢筋机械连接件的最小保护层厚度不得小于20mm

D.施工中钢筋受力分不清受拉、受压的,按受拉处理

答案如下:
A
第15题、 [单选题] 桥面与低水位之间的高差,或指桥面与桥下线路路面之间的距离称为()

A.桥梁高度

B.建筑高度

C.计算矢高

D.容许建筑高度

答案如下:
A
第16题、 [单选题] 关于级配碎石基层,下列说法中不正确的是()。

A.未铺装上层前不得开放交通

B.应拌合均匀,没有粗细颗粒离析现象

C.采用厂拌方式和强制式拌合机拌制

D.碾压前和碾压中不能洒水

答案如下:
D
第17题、 [单选题] 关于旧路加铺沥青混合料面层的技术要求,错误的是()。

A.应对原有水泥混凝土路面进行处理、整平或补强,使其符合设计要求

B.填补旧沥青路面凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过150mm

C.应使用沥青密封膏处理旧水泥混凝土板缝

D.应处理好水泥混凝土路面板处的裂缝

答案如下:
B
第18题、 [单选题] 城市沥青路面道路,垫层材料的强度不一定高,但其()必须要好。

A.水稳定性

B.强度稳定性

C.抗冻胀能力

D.变形性能力

答案如下:
A
第19题、 [单选题] 施工进度计划在实施过程中进行的必要调整的内容不包括()

A.价格调整

B.起止时间

C.持续时间

D.工作关系

答案如下:
A
第20题、 [单选题] 基坑开挖过程中,围护结构缺陷造成的一般性渗漏采用()封堵。

A.双快水泥

B.水泥浆液

C.聚氨酯水泥砂浆

D.水泥水玻璃双液浆

答案如下:
A
第21题、 [多选题] 关于应重新组织专家论证专项施工方案的说法,正确的有()。

A.根据专家论证意见进行修改后通过的专项施工方案

B.设计变更确需修改的专项施工方案

C.工程结构变化确需修改的专项施工方案

D.施工人员变化确需修改的专项施工方案

E.规划调整确需修改的专项施工方案

答案如下:
B,C,E
第22题、 [多选题] 关于质量计划验证的说法,正确的有()。

A.项目负责人定期组织质检人员进行内部质量审核

B.项目技术负责人定期组织具有资质的质检人员进行内部质量审核

C.对重复出现的不合格质量问题,责任人按规定承担责任

D.对重复出现的不合格质量问题,依据验证评价的结果对责任人进行处罚

E.质量控制应实施GB/T19000-2016族标准的PDCA循环工作方法

答案如下:
B,C,D,E
第23题、 [多选题] 关于地下工程施工监控量测原则的说法,正确的有()。

A.可靠性原则

B.确保安全原则

C.方便实用原则

D.经济合理原则

E.多层次监测原则

答案如下:
A,C,D
第24题、 [多选题] 地下燃气管道穿越()时需要采用有效的防杂散电流腐蚀的措施。

A.高铁

B.主干道

C.电气化铁路

D.高速公路

E.城市轨道交通

答案如下:
A,C,E
第25题、 [多选题] 给水与污水处理设备正式运行前必须进行联机试运行,具体要求包括()。

A.按工艺流程各构筑物逐个通水联机试运行正常

B.全厂联机试运行、协联运行正常

C.先采用手工操作,处理构筑物和设备全部运转正常后,方可转入自动控制运行

D.全厂联机运行应不少于48h

E.监测并记录各构筑物运行情况和运行数据

答案如下:
A,B,C,E
第26题、 [多选题] 大面积基坑开挖要遵循“盆式开挖”原则,施工先后顺序正确的选项有()。

A.由浅入深,分层开挖,分层支撑

B.先开挖中间部分土方,周边预留土台

C.从中间向两边对称开槽,逐步形成支撑

D.最后挖除角部土方,形成角撑

E.然后沿一边逐条开槽,形成支撑

答案如下:
A,B,C,D
第27题、 [多选题] 配制高强混凝土的矿物掺合料可选用()。

A.优质粉煤灰

B.磨细矿渣粉

C.磨细石灰粉

D.硅粉

E.磨细天然沸石粉

答案如下:
A,B,D,E
第28题、 [多选题] 后张预应力锚具和连接器,按锚固方式分类,正确的有()。

A.钢丝束镦头锚固

B.钢绞线夹片锚固

C.精轧螺纹锚固

D.支承锚固

E.组合锚固

答案如下:
D,E
第29题、 [多选题] 改性沥青混合料宜采用()拌合设备生产。

A.间歇式

B.连续式

C.除尘系统完整,能达到环保要求的

D.具有添加纤维等外掺料装置的

E.给料仓数量较多,能满足配合比设计配料要求的

答案如下:
A,C,D,E
第30题、 [多选题] 下列关于职业健康检查规范的执行正确的是()

A.公司应建立员工职业健康检查档案,并妥善保存

B.公司应如实提供职业健康检查所需相关资料,不承担检查费用

C.项目部应妥善安排时间让有关员工按公司的检查计划去职业健康检查机构接受相关检查

D.由本公司与有资质的职业健康检查机构签订委托协议书,并统一组织劳动者进行职业健康检查

E.由职业健康检查机构依据相关规范,结合本公司市政公用工程施工企业的特点,明确应当检查的项目和周期

答案如下:
A,C,D,E

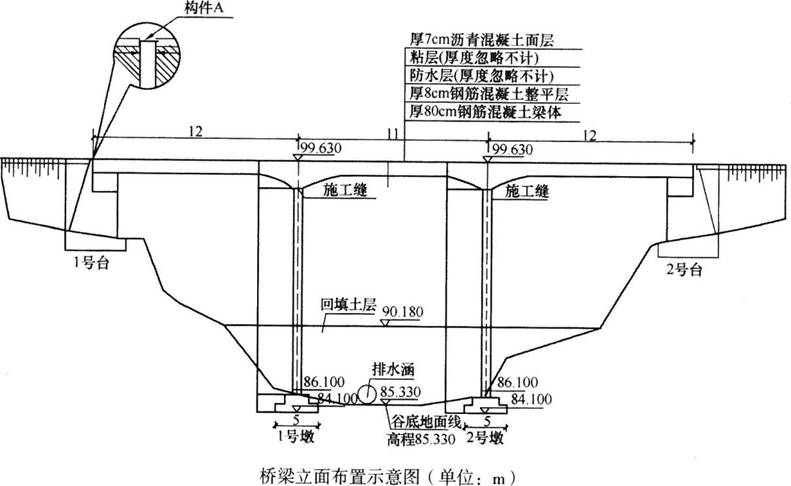

第31题、 [主观题] 某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图所示:

项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm*20cm楞木上。支架搭设完成后采用土袋进行堆载预压。
支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
问题:
1、写出图中构件A的名称。
2、根据图判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3、施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
4、根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5、试分析项目部支架预压失败的可能原因?项目部应采取哪些措施才能顺利的使支架预压成功?
答案如下:
1.伸缩装置(或伸缩缝)
2.刚架桥;梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力,其受力状态介于梁桥和拱桥之间。
3.在原混凝土面上浇筑新混凝土时,相接面应凿毛,并清洗干净,表面湿润但不得有积水。
4.支架高度:99.63-(0.07+0.08+0.8)-90.18=8.5(m),因为搭设高度大于8m,所以需要组织专家论证。
5.支架预压失败的原因:
(1)采用杂土对沟谷一次性进行回填;
(2)回填后经整平碾压在其上进行支架搭设施工;
(3)采用土袋进行堆载预压;
(4)场地积水
预压成功改进措施:
(1)杂土不均匀沉降性大,应采用好土回填。
(2)回填时应分层进行回填,同时进行压实,确保压实度。
(3)回填整平后,表面进行硬化处理之后再搭设支架。
(4)土袋吸水后增加预压荷载,应采用沙袋等透水性好的材料预压。
(5)场地要有良好的排水系统。
(6)编制雨期专项施工方案,并配备足够的排水设备设施。
第32题、 [主观题] 某公司中标污水处理厂升级改造工程,中水处理系统的配水井为矩形钢筋混凝土半地下室结构,设计设计水深9米。
施工过程中发生了如下事件:

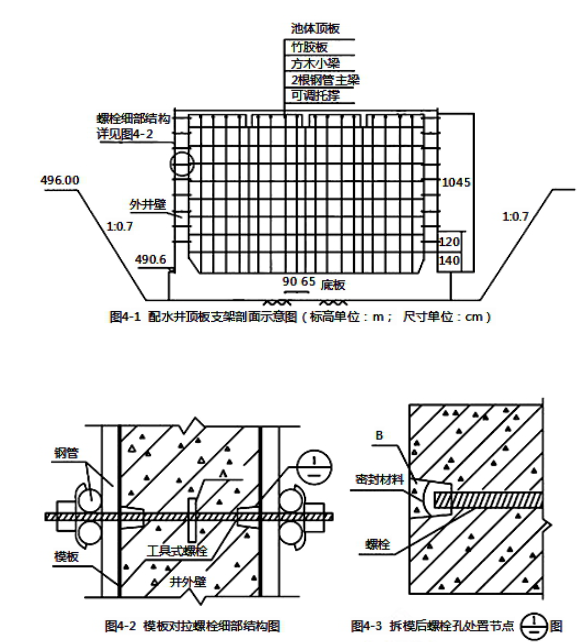

事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图所示。
事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:施工过程中,由于工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。

1.指出图中A、B名称,简述本工程采用这种形式螺栓的原因。
2.事件二,监理工程师为什么会制止现场施工员行为?取消细石混凝土护面应履行什么手续?
3.事件三所造成的损失能否索赔?说明理由。
4.配水井满水试验注水宜分几次进行?分别列出每次注水高度和高程。
答案如下:
1.(1)A是止水片,B是微膨胀防水水泥砂浆;
(2)采用对拉螺栓是为了固定两侧模板,平衡两侧模板压力,调节内外侧模板的间距,提高结构的整体性,施工方便,模板占用空间小,固定效果好。防渗要求较高,止水环起到止水的作用。
2.(1)因为细石混凝土护面是基坑边坡稳定的防护措施,取消后可能会影响边坡稳定。一旦边坡塌方,不但地基受到扰动,影响承载力,而且也影响周围地下管线、地面建筑物、交通和人身安全。所以监理工程师要阻止施工员取消细石混凝土护面。
(2)如需取消细石混凝土护面应履行如下手续:取消细石混凝土护面需要施工单位提交施工方案变更申请,经监理单位审批,建设单位同意后,方可实施。
3.事件三未进行功能性试验所造成的损失不可以索赔,因为该事件属于承包商责任,因承包商责任而造成的损失由承包商自己承担。
4.满水试验向池内注水宜分三次进行,每次注水为设计水深的1/3。
每次注水高度=9/3=3m
第一次注水高程:490.6+3=493.6m
第二次注水高程:493.6+3=496.6m
第三次注水高程:496.6+3=499.6m。
第33题、 [主观题] 某城市道路改造工程,随路施工的综合管线有0.1MPa的DN300mm燃气、DN1000mm给水管并排铺设在道路下,给水管材为钢管,燃气管材为聚乙烯管。实施双管合槽明挖施工。另有随路施工的热力隧道工程,采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签订了分包合同。
A公司在项目部拟定的燃气管道施工程序如下:沟槽开挖→管道安装、焊接→a→管道吹扫→回填至管上方0.5m以上并留出焊接口→b试验→焊接口回填至管顶上方0.5m→c试验→敷设d→回填土至设计标高。
在项目实施过程中,沟槽清底时,质量检查人员发现局部有超挖,最深达15cm,且槽底土体含水量较高。A公司在燃气管道焊接工程中,在常规管道焊接作业中采用了电熔方法进行焊接,并对焊接接缝进行翻边外观检查认定质量合格。在进行燃气管道与供气调压站输出钢制管道的连接中选择了电熔进行聚乙烯管材与金属管材之间的过渡连接。
B公司在进行热力隧道工程施工时经现况调查发现土层松散,有不稳定迹象,但认为这个土层的段落较短,根据已有经验,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。
问题:
1.燃气管网属于哪类级别管道?
2.施工程序中a、b、c、d分别代表什么?
3.依据《城镇燃气输配工程施工及验收规范》,A公司施工中超挖情况应如何补救处理?
4.指出A公司在燃气管道连接施工中的错误之处,并给出正确做法。
5.对发生的安全事故,A公司在哪些方面有责任?
6.B公司对事故应该怎么负责?
答案如下:
1.燃气管网设计压力为0.1MPa,属于中压B级管道。
2.施工程序中的a是焊接质量检查;b是强度试验;c是严密性试验;d是黄色印有文字的聚乙烯警示带。
3.槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填压实,其压实度不应低于原地基土的密实度;槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。
4.(1)错误之处:对焊接接缝进行翻边外观检查认定质量合格;正确做法:电熔承插连接质量检验应检查电熔端口处管材或插口管件周边刮皮厚度及插入长度;检查接缝处无大量熔融料溢出;电阻丝不应挤出;观察孔熔融料少量溢出不得呈流淌状。
(2)错误之处:在进行燃气管道与供气调压站输出钢制管道的连接中选择了电熔连接;正确做法:聚乙烯管材与金属管道或金属附件连接时,应采用钢塑转换管件连接或法兰连接;当采用法兰连接时,宜设置检查井。
5.A公司没有认真审核B公司施工资质,便与之签了分包合同,这是A公司对这起事故首先应负的安全控制失责的责任;
其次,A公司虽然采取了派人进驻B公司施工现场,并对B公司的违规操作提出了劝阻意见和正确做法,但未采取坚决制止的手段,导致事故未能避免。这是A公司安全控制不力的又一方面应负的责任。
A公司应统计分包方伤亡事故,按规定上报和按分包合同处理分包方的伤亡事故。
6.B公司不具备安全资质,又不听A公司人员的劝阻,坚持违规操作,造成事故,完全应该负起“分包方对本施工现场的安全工作负责”以及“分包方未服从承包人的管理”的责任。
第34题、 [主观题] 某公司承建一城市道路工程,道路全长3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。
工程施工中发生如下事件:
事件一:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。开挖后,进行压实。项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。
事件二:路基施工期间,有办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。

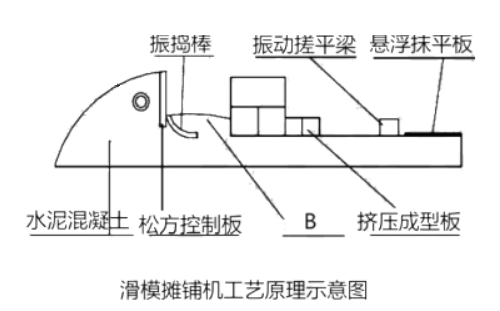

事件三:施工单位采用滑模摊铺机来施工该水泥混凝土路面。该机械施工原理图如图所示。

事件四:施工中发现,经过坍落度试验测定,发现坍落度较大,和易性较好。为保证施工质量进行低频振动,低速度摊铺。
问题:
1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?
2.分别指出事件一中压实作业和开挖作业的错误之处并写出正确做法。
3.事件二中,施工单位的索赔是否成立?说明理由。
4.请指出事件三B代表什么仪器。
5.指出事件四中施工单位的错误做法并改正。
答案如下:
1.除确定合适吨位的压路机和压实方式外,试验段还应确定:
(1)以便确定路基预沉量值。
(2)按压实度要求,确定压实遍数。
(3)确定路基宽度内每层虚铺厚度。
2.开挖作业的错误之处:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。正确做法:在距给水管道1m范围内应采用人工开挖。
压实作业的错误之处:先高后低,先快后慢,由路基中心向边缘碾压。正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段由内侧向外侧碾压。
3.索赔成立。理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包人原因引起,应由发包人承担责任。
4.B为“螺旋布料机”的振动仓。
5.错误做法:低频振动,低速度摊铺。正确做法:低频振动,高速度摊铺。
