搜索
才径谷 >建筑造价 >二级建造师 >2020年二级建造师《公路工程管理与实务》真题

2020年二级建造师《公路工程管理与实务》真题试卷及答案大全

永久免费查看
更新时间:2026-04-12

2020年二级建造师《公路工程管理与实务》真题提供该考试科目的试卷全部试题及答案大全,科目内容齐全,答案供学员学习免费使用,助力考试通关!

第1题、 [单选题] 软土地基处理时,水泥搅拌桩支挡型隔离墙宜采用()。

A.CFG桩

B.粒料桩

C.粉喷桩

D.浆喷桩

答案如下:
D
第2题、 [单选题] 桥梁施工测量中,布设大桥、特大桥的主要控制桩(或其护桩),均应测量其()。

A.坐标、相互间的距离与角度

B.里程、相互间的距离与角度

C.高程、尺寸

D.坐标、高程、埋置深度

答案如下:
A
第3题、 [单选题] 关于高填方路基沉降原因的说法,正确的是()。

A.未设置反压护道

B.高填方路堤两侧超填宽度过宽

C.路堤固结沉降

D.路基边缘压实遍数不够

答案如下:
C
第5题、 [单选题] 水泥混凝土路面采用小型机具施工时,滚杠所起的作用是()。

A.振密材料

B.提浆整平

C.避免材料离析

D.提高表面粗糙度

答案如下:
B
第6题、 [单选题] 采用圆柱体试件测试水泥稳定碎石(最大粒径31.5mm)的无侧限抗压强度,制备试件的尺寸应是()。

A.直径100mm,高:直径=1:1

B.直径100mm,高:直径=1.5:1

C.直径150mm,高:直径=1:1

D.直径150mm,高:直径=1.5:1

答案如下:
C
第7题、 [单选题] 钻孔灌注桩施工中,埋放护筒的作用是()。

A.固定钻机

B.保护孔口地面

C.截断地下水

D.保证孔的垂直度

答案如下:
B
第8题、 [单选题] 关于先张法预应力张拉操作时,热轧带肋钢筋张拉程序的说法,正确的是()。

A.0→初应力→1.03σcon(锚固)

B.0→初应力→σcon(持荷5min锚固)

C.0→初应力→1.05σcon(持荷5min)→0→σcon(锚固)

D.0→初应力→1.05σcon(持荷5min)→0.9σcon→σcon(锚固)

答案如下:
D
第9题、 [单选题] 关于预制梁块悬臂拼装使用胶粘剂的说法,正确的是()。

A.采用人工拌合

B.涂抹厚度不小于3mm

C.涂抹覆盖不少于半个匹配面

D.应在梁体的全断面挤出

答案如下:
D
第10题、 [单选题] 关于仰拱和底板施工的说法,错误的是()。

A.仰拱混凝土超前拱墙混凝土施工的超前距离,宜保持3倍以上衬砌循环作业长度

B.仰拱以上的混凝土或片石混凝土应在仰拱混凝土达到设计强度的70%后施工

C.仰拱和底板混凝土强度达到设计强度90%后方可允许车辆通行

D.仰拱施工宜整断面一次成型,不宜左右半幅分次浇筑

答案如下:
C
第11题、 [单选题] 关于隧道水害原因的说法,正确的是()。

A.隧道穿过含煤层地层

B.衬砌混凝土收缩

C.衬砌厚度不足

D.穿过节理、裂隙发育、含裂隙水的岩层

答案如下:
D
第12题、 [单选题] 设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的()。

A.视距差

B.视角差

C.视线差

D.亮度差

答案如下:
D
第13题、 [单选题] 在施工过程基本组织方法中,可以科学地利用工作面,实现不同专业队之间平行施工的是()。

A.顺序作业法

B.平行作业法

C.流水作业法

D.平行顺序作业法

答案如下:
C
第16题、 [单选题] 关于高处作业安全管理的措施,正确的是()。

A.安全绳不宜用作悬吊绳

B.高处作业人员应定期进行体检

C.作业面与水平安全网之间的高差不得超过5.0m

D.安全网的有效长度不应大于2.5m

答案如下:
B
第17题、 [单选题] 根据《公路工程建设项目概算预算编制办法》,属于措施费的是()。

A.文明施工费

B.施工场地建设费

C.施工辅助费

D.安全生产费

答案如下:
C
第18题、 [单选题] 下列压路机中,最适用于碾压块石的是()。

A.凸块式振动压路机

B.羊脚式振动压路机

C.5~10t光轮振动压路机

D.10~15t光轮振动压路机

答案如下:
D
第19题、 [单选题] 关于公路工程招投标管理的说法正确的是()。

A.施工图设计文件审查后即可开展施工招标

B.采用资格后审方式进行施工招标的,投标文件应当以双信封形式密封

C.招标人应当规定最低投标限价和最高投标限价

D.有效投标不足3个的,评标委员会应当否决全部投标

答案如下:
B
第21题、 [多选题] 石质路堑施工采用微差爆破方法的优点有()。

A.使爆破面形成一个光滑平整的坡面

B.可减震1/3~2/3左右

C.加强了岩石破碎效果

D.可节省炸药

E.一次可形成数百米路基

答案如下:
B,C,D
第22题、 [多选题] 柱板式锚杆挡土墙的组成包括()。

A.挡土板

B.肋柱

C.锚杆

D.壁面板

E.沉降缝

答案如下:
A,B,C
第23题、 [多选题] 关于提高水泥稳定碎石材料强度的说法,正确的有()。

A.适当增加水泥用量

B.增加材料分档备料个数

C.提高压实度标准

D.增加拌合用水量

E.采用二次拌合生产工艺

答案如下:
A,B
第24题、 [多选题] 关于滑升模板浇桥墩混凝土的说法,正确的有()。

A.宜采用高流动度混凝土

B.浇筑应分层分段进行

C.应采用插入式振动器振捣

D.为加快模板提升时间,可掺入一定数量的早强剂

E.宜采用半干硬性混凝土

答案如下:
B,C,D,E
第25题、 [多选题] 当隧道围岩较差、跨度大、浅埋、地表沉降需要控制时,适用的开挖方法有()。

A.全断面法

B.台阶法

C.中隔壁法(CD法)

D.交叉中隔壁法(CRD法)

E.环形开挖预留核心土法

答案如下:
C,D
第26题、 [多选题] 下列交通安全设施中,能起诱导视线作用的有()。

A.轮廓标

B.隔离栅

C.护栏

D.突起路标

E.防撞筒

答案如下:
C,E
第27题、 [多选题] 关于公路工程施工测量管理的说法,正确的有()。

A.对设计平面控制桩和高程控制桩等逐一进行确认接收,做好记录,办理交接桩签认手续

B.完成复测后,编制复测成果报告,经监理、设计单位签字确认后使用

C.在设计控制网点的基础上进行加密时,相邻加密桩点间保证通视且间距不宜超过300m

D.水准点加密时,沿路线每300m应有一个水准点

E.导线复测时,同一建设项目相邻施工段的导线应闭合,并满足同等精度要求

答案如下:
A,B,C,E
第28题、 [多选题] 关于分包合同管理的说法,正确的有()。

A.监理人只与承包人有监理与被监理关系,对分包人在现场施工仅承担协调管理义务

B.承包人对分包工程的实施具有全面管理责任

C.监理人就分包工程施工发布的任何指示均应同时发给承包人和分包人

D.分包人不能直接向监理人提出付款申请

E.分包人的索赔要求只能向承包人提出

答案如下:
B,D,E
第29题、 [多选题] 关于施工单位项目部驻地建设要求的说法,正确的有()。

A.自建房最低标准为活动板房,搭建不宜超过三层

B.项目经理部人均办公面积一般不小于6㎡

C.生活污水排放应进行规划设计,设置一级沉淀池

D.寒冷地区驻地办公区、生活区应采用集中供暖设计,严禁电力取暖

E.驻地采用院落封闭管理,距离集中爆破区300m以外

答案如下:
B,D
第30题、 [多选题] 根据《公路水运工程安全生产监督管理办法》,施工单位项目负责人对项目安全生产工作负有的职责有()。

A.按规定配足项目专职安全生产管理人员

B.组织制定项目安全生产教育和培训计划

C.督促落实本单位施工安全风险管控措施

D.督促项目安全生产费用的规范使用

E.依据风险评估结论,完善施工组织设计和专项施工方案

答案如下:
A,B,D,E
第31题、 [主观题] 背景资料:

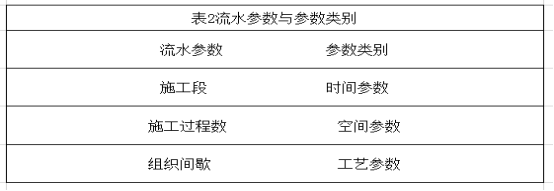

施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长H为6m,桩内填充碎石填料,填料最大粒径50mmn,含泥量不大于5%,碎石桩布置如图1所示。

施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。

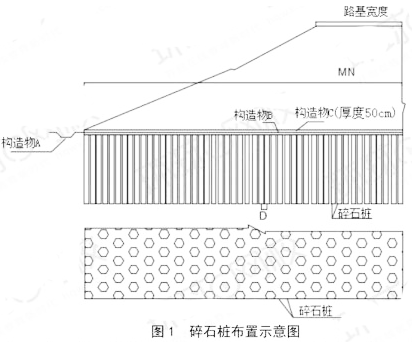

碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:
①桩管垂直就位,闭合桩靴;
②将桩管沉入地基土中达到设计深度;
③按设计规定的混合料数量向桩管内投入碎石料;
④边振动边拔管,拔管高度100cm;
⑤边振动边向下压管(沉管),下压高度30cm;
⑥继续振动10~20s,停拔时间长短按照规定要求;
⑦重复步骤③~⑥,直至桩管拔出地面。
路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。
问题:
1.写出图1中构造物A、B、C的名称。
2.计算该路段碎石桩的总根数。(计算过程结果保留小数点后3位,最后结果取整)
3.改正施工方案审批流程中的错误,针对碎石桩施工,施工单位在施工前还应进行何种试验?
4.写出背景资料中振动沉管法的成桩工艺方法名称,振动沉管法的成桩工艺还有哪两种方法?
5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?
答案如下:
1.A:排水沟或边沟;B:土工格栅;C:级配碎石垫层
2.碎石桩横向间距1.3m,基底处理宽度为52m,单号排桩41根,双号排桩40根。
桩排纵向间距1.3x(√3)/2=1.126m,300/1.126≈267排,所以碎石桩的总根数为:134x41+133x40=10814根。
3.错误之处:项目经理审批后用于指导施工。
改正:应由项目总工程师审批后用于指导施工。
施工前应进行成桩工艺和成桩挤密试验。
4.成桩工艺名称:重复压管成桩法。
还有另外两种方法是:一次拔管成桩法和逐步拔管成桩法。
5.为保证软土路堤稳定还应执行的控制标准是:坡脚水平位移速率24h应不大于5mm。
第32题、 [主观题] 背景资料:
某等外级公路,起讫桩号K0+000~K7+300,沿途经过工业废矿区域,该地多雨潮湿,雨量充沛,随着当地旅游资源的开发,该路段已成为重要的旅游公路,经专家论证,确定该等外级公路升级改造成三级公路,路面结构形式,如图2所示。
施工中发生如下事件:
事件一:施工单位结合当地的自然条件,采用最适合的A法施工填隙碎石底基层,部分做法如下:
1.集料层表面空隙全部填满后,立即用洒水车洒水,直到饱满。
2.用轻型压路机跟在洒水车后碾压。
3.碾压完成的路段应立即将表面多余的细料以及细料覆盖层扫除干净。
事件二:施工单位对水泥稳定煤矸石混合料进行了不同龄期条件下的强度和模量试验以及温度收缩和干湿收缩试验等,评价其性能。
事件三:为加快施工进度,施工单位编制施工组织设计时,分析了路面工程各结构层流水参数见表2,决定采用搭接流水方式施工,通过分析各结构层的施工速度,得出前道工序速度快于后道工序速度,以此确定了工序之间的搭接类型。

事件四:因该旅游公路不能中断交通,施工单位水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒透层油后,采用层铺法表面处治铺筑了相应的功能层B。
问题:
1.写出事件一中方法A的名称,填隙碎石底基层施工还有哪一种方法?
2.逐条判断事件一中填碎石底基层施工的做法是否正确?若不正确写出正确做法。
3.事件二中,施工单位在煤矸石使用前,还应做什么处理?

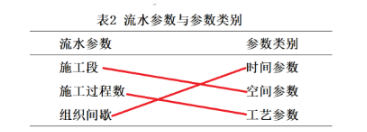

4.复制表2到答题卡上,对流水参数与各自所属参数类别一一对应连线。
5.事件三中,施工单位确定了哪种搭接类型?
6.写出事件四中功能层B的名称,该功能层还可采用哪种方法施工?
答案如下:
1.A:湿法。填隙碎石底基层施工还有干法。
2.①正确
②不正确,宜用重型压路机跟在洒水车后碾压。
③不正确,碾压完成的路段应让水分蒸发一段时间,结构层变干后,应将表面多余的细料以及细料覆盖层扫除干净。
3.煤矸石使用前还应崩解稳定。
4.

5.选用开始到开始(STS)搭接类型,理由:相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型,否则选用完成到完成搭接类型。
6.B:下封层;可用稀浆封层法施工。下封层宜采用层铺法表面处治或稀浆封层法施工。
第33题、 [主观题] 背景资料:

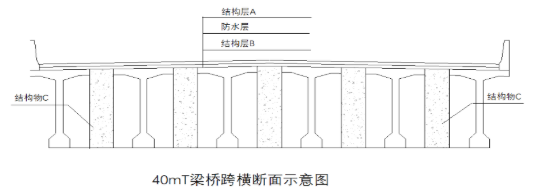

二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25mT梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁+6×40mT梁+4×25mT梁。其中40m梁桥跨横断面如图3所示。

T梁预制场位于南岸0#桥台一侧的路基土,设有3个25mT梁预制台座与4个40mT梁预制台座,结合本桥结构及地形条件,使用1台运梁平车将T梁从预制场的存梁区移运架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设,等(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。
施工中发生了如下事件:
事件一:T梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对梁体喷涂统一标识。标识内容包括预制时间、施工单位、部位名称,施工单位T梁存放做法如下:
①T梁运至存梁区时,其混凝土强度不低于设计强度的80%。
②T梁叠层存放时不得超过三层。
③叠层存放时下层T梁端部顶面上用加厚钢板支垫。
④T梁按吊装次序、方向水平分层叠放,标志向外,并支撑牢固。
事件二:T梁吊装前,在每片梁两端标出竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。
T梁预制并运输到架设施工现场,采用双导梁架桥机架设的主要工序包括:①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊装、纵移到位;⑥铰缝施工,完成整跨安装;⑦各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下跨,直至完成整桥安装。
事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制了25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。
问题:
1.分别计算本大桥需预制40mT梁的边梁、中梁的数量。(单位:片)
2.写出图3中结构层A、B和构造物C的名称。
3.事件一中,补充T梁还应喷涂的标识内容。施工单位存梁做法中哪两条是错误的?并改正错误之处。
4.事件二中,补充在墩台面上测量放样的缺项,写出T梁双导梁架桥机架设施工工序①~⑧的正确排序。(用序号表示,如:③②④①……)
5.事件三中,哪个专项施工方案需要召开专家论证会进行论证、审查?专家论证会由哪个单位组织召开?
答案如下:
1.40mT梁的边梁数量为2×6×2=24(片),中梁数量为4×6×2=48(片)
2.A:桥面铺装。B:调平层。C:湿接缝。
3.(1)T梁还应喷涂的标识内容还有张拉时间、梁体编号。
(2)②、③错误。
②改正:T梁叠层存放时不得超过2层。
③改正:当构件多层存放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处。支垫材质应采用承载力足够的非刚性材料。
4.(1)墩台上测量放样的缺项:支座纵横中心线、梁板端位置横线。(过期考点)
(2)T梁双导梁架桥机架设施工工序:①②⑤④③⑦⑥⑧。(过期考点)
5.(1)需要召开专家论证会进行论证、审查的施工方案有:40mT梁运输与安装。专家论证会由施工单位组织召开。
第34题、 [主观题] 背景资料:
施工单位承接了某国道的交通安全设施施工项目,起讫桩号K296+400~K316+600。该工程参照《公路工程标准施工招标文件》签订合同,合同约定;针对变更工程,投标报价中若无适用清单项目,可重新拟定价格;企业管理费和利润均以直接费为计算基数,企业管理费费率为7%,利润率为6%;针对小型变更项目,监理工程师有权要求施工单位按计日工施工。

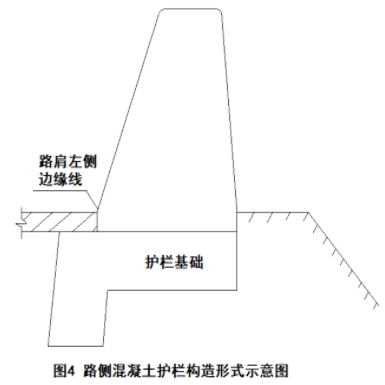

根据施工图设计,中央分隔带护栏为混凝土护栏,采用预制安装施工工艺,K300+210~K300+250临崖路段路侧护栏为混凝土护栏,其构造形式如图4所示。

施工中发生如下事件:
事件一:施工单位在工地附近设置了小型构件预制场,用于混凝土护栏、里程碑等构件的预制。小型构件预制场采用封闭式管理,平面布置图中将场地划分为构件生产区、废料处理区等4个主要功能区。
事件二:混凝土护栏预制、安装时,施工单位采取了如下做法:
①混凝土护栏预制采用木模板,入模前进行了模板拼缝检查,并选用优质隔离剂,保证混凝土外观。
②K298+300~K299+900中央分隔带混凝土安装时,施工人员同时从两端向中间施工。
③在吊装、堆放混凝土护栏过程中,个别混凝土护栏构件的边角出现了破损,护栏安装就位后,施工人员及时采用了M10水泥砂浆进行了修补。

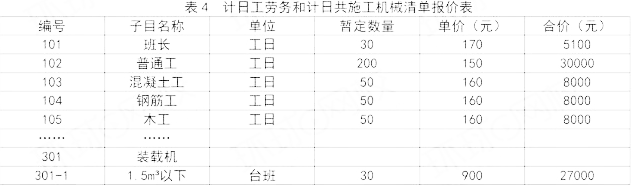

事件三:由于设计变更导致部分已安装完成的混凝土护栏需拆除,经监理工程师现场核查,拆除工作持续两天,每天1个施工技术员和1个工长现场指挥拆除,20个工人参与护栏拆除,另有1台1m3/斗装载机配合1辆8t自卸汽车运输,每日工作10小时(不含午餐午休时间)。以上拆除工作所增加费用,监理工程师要求施工单位按计日工清单结算,合同中部分计日工劳务和计日工施工机械清单报价见表4。


问题:
1.图4中,混凝土护栏按构造划分属于什么类型?混凝土护栏的基础为哪种方式?
2.写出事件一中小型构件预制场另外2个功能区的名称。
3.逐条判断事件二中施工单位的做法是否正确?若不正确写出正确做法。
4.事件三中,施工单位可计量计日工劳务多少个工日?计日工装载机和自卸汽车各多少个台班?计日工劳务费和计日工施工机械费分别是为多少元?(计算结果保留小数点后1位)
答案如下:
1.(1)混凝土护栏按构造划分属于单坡型混凝土护栏。
(2)混凝土护栏的基础为扩大基础。
2.小型构件预制场另外2个功能区:存放区、养护区。
3.①不正确。改正:预制混凝土护栏使用的模板,应采用钢模板。
②不正确。改正;混凝土护栏的安装应从一端逐步向前推进。
③不正确。改正:个别混凝土护栏构件的边角出现了破碎,应在安装就位后,采用高于混凝土护栏强度的材料及时修补。
4.计日工劳务数量:普通工20×10×2÷8=50工日(只有直接从事指定的工作,且能胜任该工作的工人才能计工,随同工人一起做工的班长应计算在内,但不包括领工(工长)和其他质检管理人员。)
计日工劳务费:50×150=7500元
计日工施工机械数量:1.0m³斗装载机10×2÷8=2.5台班,8t自卸汽车10×2÷8=2.5台班
计日工施工机械费:2.5×900+2.5×1000=4750元
