背景资料
斜坡堤施工,基础采用爆炸排淤填石基础,堤心石5~300kg;外侧坡面为扭王字块人工块
体,坝面扭王字块在坡面上竖向放置安装,垂直杆搭在前排的横杆上;内侧坡面为抛石护面,
内外坡度不同,堤身设有防浪墙,抛石棱体。处于台风严重威胁中,拖轮从施工海域拖带施工船舶到防台锚地需7h。项目经理要求施工班组抢工,争取12h时间完成剩余的15米坝面施
工,以便形成断面增强抗风浪能力。
问题
关于扭王字块安装是否正确的,说明理由。

热门标签: 防浪墙
答案
查看答案
请于下方输入框内输入要搜索的部分试题内容进行搜索:
更多相关内容推荐

第1题:

(主观题)某中型水库验险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖井,改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:
(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;
(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;
(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。
承包人依据合同制订并经监理单位批准的施工网络进度计划如下图所示(单位:天,每月按10天计)。

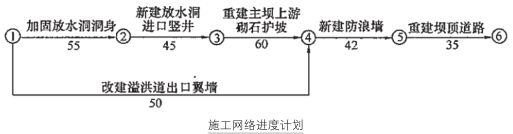

[图1]
2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因工程量增加,该工作持续时间将延长10天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元。承包人提交了6月份工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。

根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。
点击查看答案

第2题:

背景资料:
某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月。
2011年12月1日开工,合同约定:
(1)为保证安全度讯,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止,工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。
承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计);
[up2015/abc9d5647bb-196f-4ece-a60c-6c1a2892e84f.jpg]
图1:施工网络计划图
2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才开始,并因工程量增加,该工作持续时间将延长10天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行了检查。监理人员按约定的时间内到达现场。由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元。根据事件1,分别分析设计变更时安全度汛目标和合同工期的影响。
点击查看答案

第3题:

土石坝坝顶常设混凝土或浆砌石修建的不透水的防浪墙,其高度一般为()。

A.0.5~0.8m

B.1.0~1.2m

C.1.5~2.0m

D.2.0~2.5m

点击查看答案

第4题:

按照《水利水电工程标准施工招标文件》(2009年版),事件2中承包人通知监理单位对防浪墙地基进行检查的前提是什么?承包人的通知应附哪些资料?
点击查看答案

第5题:

下列部位的混凝土施工,可采用滑升模板的有( )。

A.水闸闸墩

B.堆石坝混凝土面板

C.土坝防浪墙

D.水闸底板

E.拱坝廊道

点击查看答案
